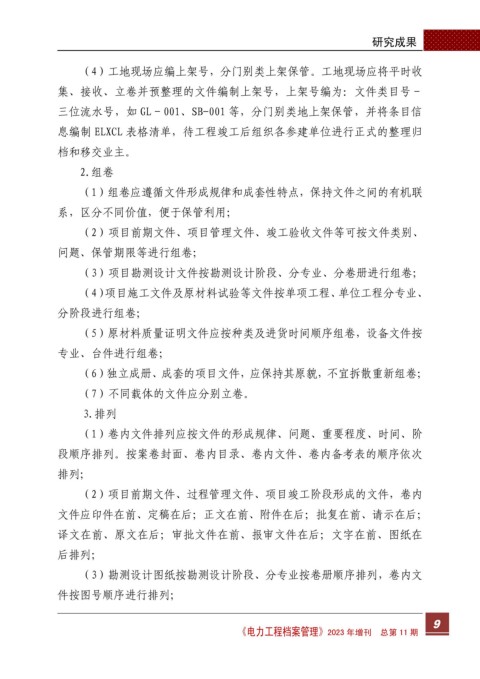

                     (4)工地现场应编上架号,分门别类上架保管。工地现场应将平时收

               集、接收、立卷并预整理的文件编制上架号,上架号编为:文件类目号-

               三位流水号,如 GL-001、SB-001 等,分门别类地上架保管,并将条目信


               息编制 ELXCL 表格清单,待工程竣工后组织各参建单位进行正式的整理归

               档和移交业主。

                     2.组卷

                     (1)组卷应遵循文件形成规律和成套性特点,保持文件之间的有机联

               系,区分不同价值,便于保管利用;

                     (2)项目前期文件、项目管理文件、竣工验收文件等可按文件类别、

               问题、保管期限等进行组卷;

                     (3)项目勘测设计文件按勘测设计阶段、分专业、分卷册进行组卷;

                     (4)项目施工文件及原材料试验等文件按单项工程、单位工程分专业、


               分阶段进行组卷;

                     (5)原材料质量证明文件应按种类及进货时间顺序组卷,设备文件按

               专业、台件进行组卷;

                     (6)独立成册、成套的项目文件,应保持其原貌,不宜拆散重新组卷;

                     (7)不同载体的文件应分别立卷。

                      3.排列

                     (1)卷内文件排列应按文件的形成规律、问题、重要程度、时间、阶


               段顺序排列。按案卷封面、卷内目录、卷内文件、卷内备考表的顺序依次

               排列;

                     (2)项目前期文件、过程管理文件、项目竣工阶段形成的文件,卷内

               文件应印件在前、定稿在后;正文在前、附件在后;批复在前、请示在后;

               译文在前、原文在后;审批文件在前、报审文件在后;文字在前、图纸在

               后排列;

                     (3)勘测设计图纸按勘测设计阶段、分专业按卷册顺序排列,卷内文

               件按图号顺序进行排列;
