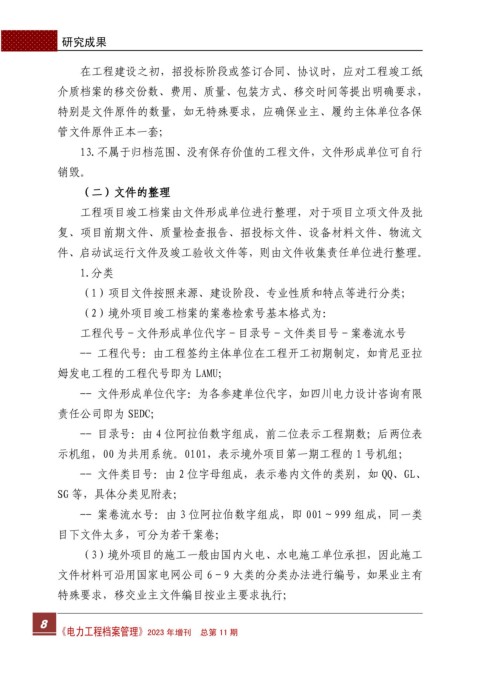

研究成果


                     在工程建设之初,招投标阶段或签订合同、协议时,应对工程竣工纸

               介质档案的移交份数、费用、质量、包装方式、移交时间等提出明确要求,

               特别是文件原件的数量,如无特殊要求,应确保业主、履约主体单位各保


               管文件原件正本一套;

                     13.不属于归档范围、没有保存价值的工程文件,文件形成单位可自行

               销毁。

                     (二)文件的整理

                     工程项目竣工档案由文件形成单位进行整理,对于项目立项文件及批

               复、项目前期文件、质量检查报告、招投标文件、设备材料文件、物流文

               件、启动试运行文件及竣工验收文件等,则由文件收集责任单位进行整理。

                     1.分类

                     (1)项目文件按照来源、建设阶段、专业性质和特点等进行分类;


                     (2)境外项目竣工档案的案卷检索号基本格式为:

                     工程代号-文件形成单位代字-目录号-文件类目号-案卷流水号

                     -- 工程代号:由工程签约主体单位在工程开工初期制定,如肯尼亚拉

               姆发电工程的工程代号即为 LAMU;

                     -- 文件形成单位代字:为各参建单位代字,如四川电力设计咨询有限

               责任公司即为 SEDC;

                     -- 目录号:由 4 位阿拉伯数字组成,前二位表示工程期数;后两位表


               示机组,00 为共用系统。0101,表示境外项目第一期工程的 1 号机组;

                     -- 文件类目号:由 2 位字母组成,表示卷内文件的类别,如 QQ、GL、

               SG 等,具体分类见附表;

                     -- 案卷流水号:由 3 位阿拉伯数字组成,即 001~999 组成,同一类

               目下文件太多,可分为若干案卷;

                     (3)境外项目的施工一般由国内火电、水电施工单位承担,因此施工

               文件材料可沿用国家电网公司 6-9 大类的分类办法进行编号,如果业主有

               特殊要求,移交业主文件编目按业主要求执行;
