2023 年质量管理经验交流论文汇编

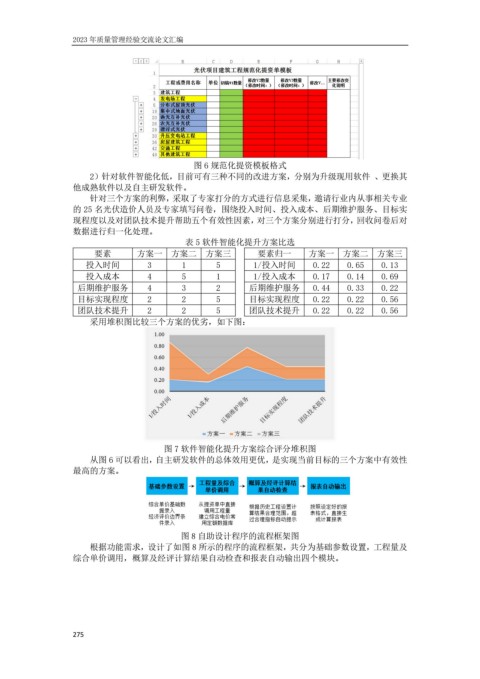

图 6 规范化提资模板格式
2)针对软件智能化低,目前可有三种不同的改进方案,分别为升级现用软件 、更换其
他成熟软件以及自主研发软件。
针对三个方案的利弊,采取了专家打分的方式进行信息采集,邀请行业内从事相关专业
的 25 名光伏造价人员及专家填写问卷,围绕投入时间、投入成本、后期维护服务、目标实
现程度以及对团队技术提升帮助五个有效性因素,对三个方案分别进行打分,回收问卷后对
数据进行归一化处理。
表 5 软件智能化提升方案比选
要素 方案一 方案二 方案三 要素归一 方案一 方案二 方案三
投入时间 3 1 5 1/投入时间 0.22 0.65 0.13
投入成本 4 5 1 1/投入成本 0.17 0.14 0.69
后期维护服务 4 3 2 后期维护服务 0.44 0.33 0.22
目标实现程度 2 2 5 目标实现程度 0.22 0.22 0.56
团队技术提升 2 2 5 团队技术提升 0.22 0.22 0.56
采用堆积图比较三个方案的优劣,如下图:
图 7 软件智能化提升方案综合评分堆积图
从图 6 可以看出,自主研发软件的总体效用更优,是实现当前目标的三个方案中有效性
最高的方案。
图 8 自助设计程序的流程框架图
根据功能需求,设计了如图 8 所示的程序的流程框架,共分为基础参数设置,工程量及
综合单价调用,概算及经评计算结果自动检查和报表自动输出四个模块。
