2023 年质量管理经验交流论文汇编

                   会上公布我国上半年光伏发电新增装机 30.88GW,同比增长 137.4%,占全国新增装机的 44.7%。
                   在此行业背景下,公司光伏发电业务持续增加,项目数量的激增也对投资效益计算人员的质
                   量及效率提出了更高的要求。
                       结合当下热点与工作中的难点,紧跟时事政策,相应内部需求,文中提出一种改进光伏
                   发电项目投资效益计算质量及效率的方法,通过提高标准化和软件智能化水平以实现提质增
                   效的目的。
                   1 投资效益计算
                       常规光伏发电项目投资效益计算主要分为八个阶段,分别是工程量输入、套取定额价、
                   确认取费、确认其他费、调整价差、基本参数设定、成本费用输入以及收入税金确认,具体
                   流程如图 1 所示。

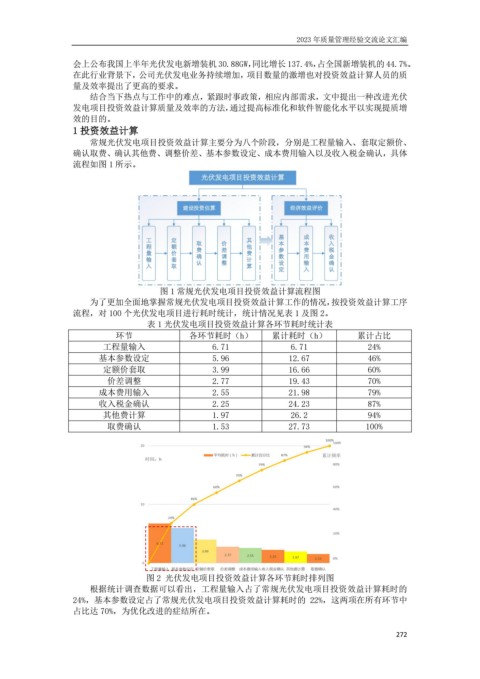

                                                   光伏发电项目投资效益计算



                                              建设投资估算                     经济效益评价


                                                                      基     成      收
                                     工     定      取     价     其       本     本      入
                                     程     额      费     差     他       参     费      税
                                     量     价      确     调     费       数     用      金
                                     输     套      认     整     计       设     输      确
                                     入     取                  算
                                                                      定     入      认

                                         图 1 常规光伏发电项目投资效益计算流程图
                       为了更加全面地掌握常规光伏发电项目投资效益计算工作的情况,按投资效益计算工序
                   流程,对 100 个光伏发电项目进行耗时统计,统计情况见表 1 及图 2。
                                     表 1 光伏发电项目投资效益计算各环节耗时统计表
                              环节                各环节耗时(h)            累计耗时(h)               累计占比
                          工程量输入                       6.71               6.71               24%
                         基本参数设定                       5.96               12.67              46%
                          定额价套取                       3.99               16.66              60%
                            价差调整                      2.77               19.43              70%
                         成本费用输入                       2.55               21.98              79%
                         收入税金确认                       2.25               24.23              87%
                          其他费计算                       1.97               26.2               94%
                            取费确认                      1.53               27.73              100%





















                                     图 2 光伏发电项目投资效益计算各环节耗时排列图
                       根据统计调查数据可以看出,工程量输入占了常规光伏发电项目投资效益计算耗时的
                   24%,基本参数设定占了常规光伏发电项目投资效益计算耗时的 22%,这两项在所有环节中
                   占比达 70%,为优化改进的症结所在。
