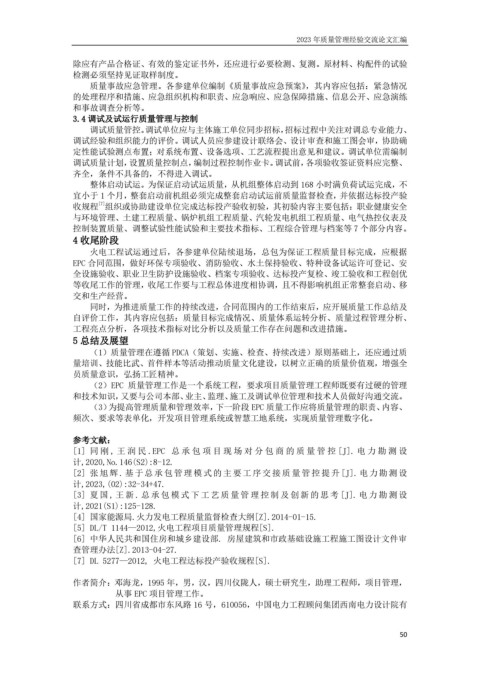

Page 55 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 55
2023 年质量管理经验交流论文汇编
除应有产品合格证、有效的鉴定证书外,还应进行必要检测、复测。原材料、构配件的试验
检测必须坚持见证取样制度。
质量事故应急管理。各参建单位编制《质量事故应急预案》,其内容应包括:紧急情况
的处理程序和措施、应急组织机构和职责、应急响应、应急保障措施、信息公开、应急演练
和事故调查分析等。
3.4 调试及试运行质量管理与控制
调试质量管控。调试单位应与主体施工单位同步招标,招标过程中关注对调总专业能力、
调试经验和组织能力的评价。调试人员应参建设计联络会、设计审查和施工图会审,协助确
定性能试验测点布置;对系统布置、设备选项、工艺流程提出意见和建议。调试单位需编制
调试质量计划,设置质量控制点,编制过程控制作业卡。调试前,各项验收签证资料应完整、
齐全,条件不具备的,不得进入调试。
整体启动试运。为保证启动试运质量,从机组整体启动到 168 小时满负荷试运完成,不
宜小于 1 个月,整套启动前机组必须完成整套启动试运前质量监督检查,并依据达标投产验
[7]
收规程 组织或协助建设单位完成达标投产验收初验,其初验内容主要包括:职业健康安全
与环境管理、土建工程质量、锅炉机组工程质量、汽轮发电机组工程质量、电气热控仪表及
控制装置质量、调整试验性能试验和主要技术指标、工程综合管理与档案等 7 个部分内容。
4 收尾阶段
火电工程试运通过后,各参建单位陆续退场,总包为保证工程质量目标完成,应根据
EPC 合同范围,做好环保专项验收、消防验收、水土保持验收、特种设备试运许可登记、安
全设施验收、职业卫生防护设施验收、档案专项验收、达标投产复检、竣工验收和工程创优
等收尾工作的管理,收尾工作要与工程总体进度相协调,且不得影响机组正常整套启动、移
交和生产经营。
同时,为推进质量工作的持续改进,合同范围内的工作结束后,应开展质量工作总结及
自评价工作,其内容应包括:质量目标完成情况、质量体系运转分析、质量过程管理分析、
工程亮点分析,各项技术指标对比分析以及质量工作存在问题和改进措施。
5 总结及展望
(1)质量管理在遵循 PDCA(策划、实施、检查、持续改进)原则基础上,还应通过质
量培训、技能比武、首件样本等活动推动质量文化建设,以树立正确的质量价值观,增强全
员质量意识,弘扬工匠精神。
(2)EPC 质量管理工作是一个系统工程,要求项目质量管理工程师既要有过硬的管理
和技术知识,又要与公司本部、业主、监理、施工及调试单位管理和技术人员做好沟通交流。
(3)为提高管理质量和管理效率,下一阶段 EPC 质量工作应将质量管理的职责、内容、
频次、要求等表单化,开发项目管理系统或智慧工地系统,实现质量管理数字化。
参考文献:
[1] 同 刚 , 王 润 民 .EPC 总 承 包 项 目 现 场 对 分 包 商 的 质 量 管 控 [J]. 电 力 勘 测 设
计,2020,No.146(S2):8-12.
[2] 张 旭 辉 . 基 于 总承 包 管理 模 式 的 主 要工 序 交 接质 量 管 控 提 升 [J]. 电力勘 测 设
计,2023,(02):32-34+47.
[3] 夏 国 , 王 新 . 总 承 包 模 式 下 工 艺 质 量 管 理 控 制 及 创 新 的 思 考 [J]. 电 力 勘 测 设
计,2021(S1):125-128.
[4] 国家能源局.火力发电工程质量监督检查大纲[Z].2014-01-15.
[5] DL/T 1144—2012,火电工程项目质量管理规程[S].
[6] 中华人民共和国住房和城乡建设部. 房屋建筑和市政基础设施工程施工图设计文件审
查管理办法[Z].2013-04-27.
[7] DL 5277—2012, 火电工程达标投产验收规程[S].
作者简介:邓海龙,1995 年,男,汉,四川仪陇人,硕士研究生,助理工程师,项目管理,
从事 EPC 项目管理工作。
联系方式:四川省成都市东风路 16 号,610056,中国电力工程顾问集团西南电力设计院有
50
