2023 年质量管理经验交流论文汇编
表 6 各基础型式适用范围
基础型式 适用水深
单桩基础 0~25m
三(多)脚架基础 0~25m
导管架基础 20~50m
吸力式导管架基础 20~50m
浮式基础 大于 50m

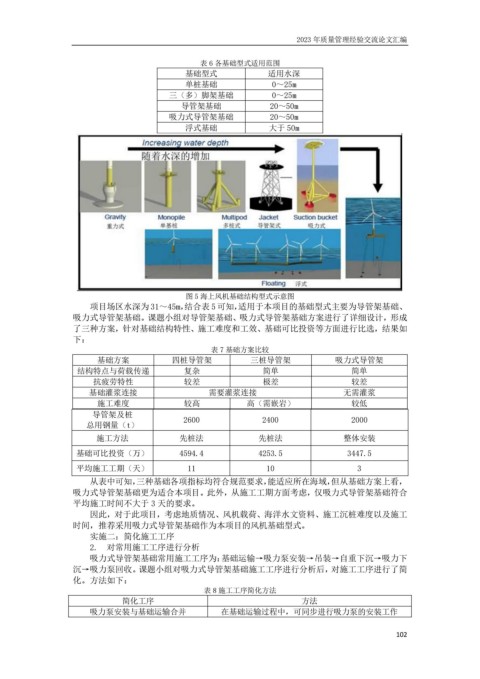

图 5 海上风机基础结构型式示意图
项目场区水深为 31~45m,结合表 5 可知,适用于本项目的基础型式主要为导管架基础、
吸力式导管架基础。课题小组对导管架基础、吸力式导管架基础方案进行了详细设计,形成
了三种方案,针对基础结构特性、施工难度和工效、基础可比投资等方面进行比选,结果如
下:
表 7 基础方案比较
基础方案 四桩导管架 三桩导管架 吸力式导管架
结构特点与荷载传递 复杂 简单 简单
抗疲劳特性 较差 极差 较差
基础灌浆连接 需要灌浆连接 无需灌浆
施工难度 较高 高(需嵌岩) 较低
导管架及桩
总用钢量(t) 2600 2400 2000
施工方法 先桩法 先桩法 整体安装
基础可比投资(万) 4594.4 4253.5 3447.5
平均施工工期(天) 11 10 3
从表中可知,三种基础各项指标均符合规范要求,能适应所在海域,但从基础方案上看,
吸力式导管架基础更为适合本项目。此外,从施工工期方面考虑,仅吸力式导管架基础符合
平均施工时间不大于 3 天的要求。
因此,对于此项目,考虑地质情况、风机载荷、海洋水文资料、施工沉桩难度以及施工
时间,推荐采用吸力式导管架基础作为本项目的风机基础型式。
实施二:简化施工工序
2. 对常用施工工序进行分析
吸力式导管架基础常用施工工序为:基础运输→吸力泵安装→吊装→自重下沉→吸力下
沉→吸力泵回收。课题小组对吸力式导管架基础施工工序进行分析后,对施工工序进行了简
化。方法如下:
表 8 施工工序简化方法
简化工序 方法
吸力泵安装与基础运输合并 在基础运输过程中,可同步进行吸力泵的安装工作
