Page 104 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 104

2023 年质量管理经验交流论文汇编

                             2       嵌岩单桩基础                     7                   10
                             3    非嵌岩高桩承台基础                     30                  39
                             4     嵌岩高桩承台基础                     42                  50
                             5   非嵌岩四桩导管架基础                     5                   7
                             6    嵌岩四桩导管架基础                     10                  15
                             7     吸力式导管架基础                     2                   4
                       为了更直观地分析判断阻碍施工效率的因素,绘制了风机基础施工时间延长原因分析排
                   列图。

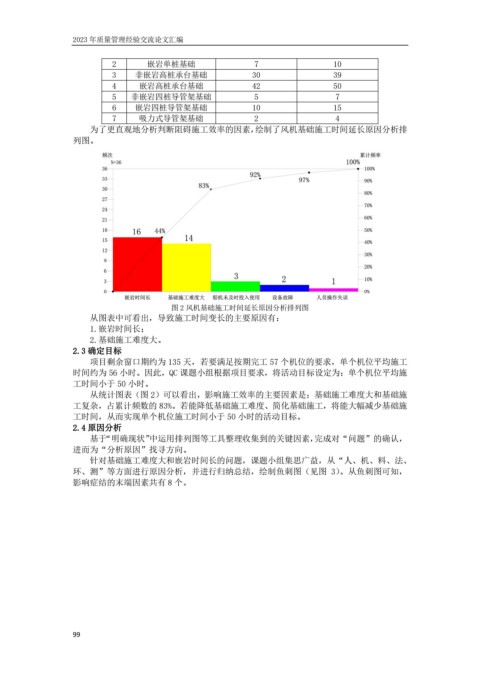

                                           图 2 风机基础施工时间延长原因分析排列图
                       从图表中可看出,导致施工时间变长的主要原因有:
                       1.嵌岩时间长;
                       2.基础施工难度大。
                   2.3 确定目标
                       项目剩余窗口期约为 135 天,若要满足按期完工 57 个机位的要求,单个机位平均施工
                   时间约为 56 小时。因此,QC 课题小组根据项目要求,将活动目标设定为:单个机位平均施
                   工时间小于 50 小时。
                       从统计图表(图 2)可以看出,影响施工效率的主要因素是:基础施工难度大和基础施
                   工复杂,占累计频数的 83%。若能降低基础施工难度、简化基础施工,将能大幅减少基础施
                   工时间,从而实现单个机位施工时间小于 50 小时的活动目标。
                   2.4 原因分析
                       基于“明确现状”中运用排列图等工具整理收集到的关键因素,完成对“问题”的确认,
                   进而为“分析原因”找寻方向。
                       针对基础施工难度大和嵌岩时间长的问题,课题小组集思广益,从“人、机、料、法、
                   环、测”等方面进行原因分析,并进行归纳总结,绘制鱼刺图(见图 3)。从鱼刺图可知,
                   影响症结的末端因素共有 8 个。
