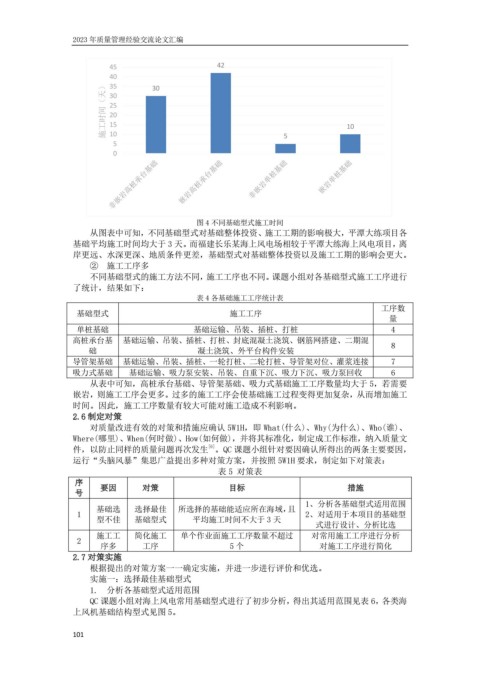

                                                  图 4 不同基础型式施工时间
                       从图表中可知,不同基础型式对基础整体投资、施工工期的影响极大,平潭大练项目各
                   基础平均施工时间均大于 3 天。而福建长乐某海上风电场相较于平潭大练海上风电项目,离
                   岸更远、水深更深、地质条件更差,基础型式对基础整体投资以及施工工期的影响会更大。
                       ②  施工工序多
                       不同基础型式的施工方法不同,施工工序也不同。课题小组对各基础型式施工工序进行
                   了统计,结果如下:
                                                  表 4 各基础施工工序统计表
                                                                                                工序数
                    基础型式                                  施工工序
                                                                                                  量
                    单桩基础                         基础运输、吊装、插桩、打桩                                    4
                   高桩承台基       基础运输、吊装、插桩、打桩、封底混凝土浇筑、钢筋网搭建、二期混
                       础                          凝土浇筑、外平台构件安装                                    8
                   导管架基础  基础运输、吊装、插桩、一轮打桩、二轮打桩、导管架对位、灌浆连接                                         7
                   吸力式基础         基础运输、吸力泵安装、吊装、自重下沉、吸力下沉、吸力泵回收                                    6
                       从表中可知,高桩承台基础、导管架基础、吸力式基础施工工序数量均大于 5,若需要
                   嵌岩,则施工工序会更多。过多的施工工序会使基础施工过程变得更加复杂,从而增加施工
                   时间。因此,施工工序数量有较大可能对施工造成不利影响。
                   2.6 制定对策
                       对质量改进有效的对策和措施应确认 5W1H,即 What(什么)、Why(为什么)、Who(谁)、
                   Where(哪里)、When(何时做)、How(如何做),并将其标准化,制定成工作标准,纳入质量文
                                                     [6]
                   件,以防止同样的质量问题再次发生 。QC 课题小组针对要因确认所得出的两条主要要因,
                   运行“头脑风暴”集思广益提出多种对策方案,并按照 5W1H 要求,制定如下对策表:
                                                       表 5 对策表
                    序
                    号     要因        对策                    目标                           措施
                                                                             1、分析各基础型式适用范围
                         基础选      选择最佳       所选择的基础能适应所在海域,且
                    1                                                        2、对适用于本项目的基础型
                         型不佳      基础型式           平均施工时间不大于 3 天
                                                                               式进行设计、分析比选
                         施工工      简化施工        单个作业面施工工序数量不超过                  对常用施工工序进行分析
                    2
                          序多        工序                    5 个                   对施工工序进行简化
                   2.7 对策实施
                       根据提出的对策方案一一确定实施,并进一步进行评价和优选。
                       实施一:选择最佳基础型式
                       1.  分析各基础型式适用范围
                       QC 课题小组对海上风电常用基础型式进行了初步分析,得出其适用范围见表 6,各类海
                   上风机基础结构型式见图 5。
