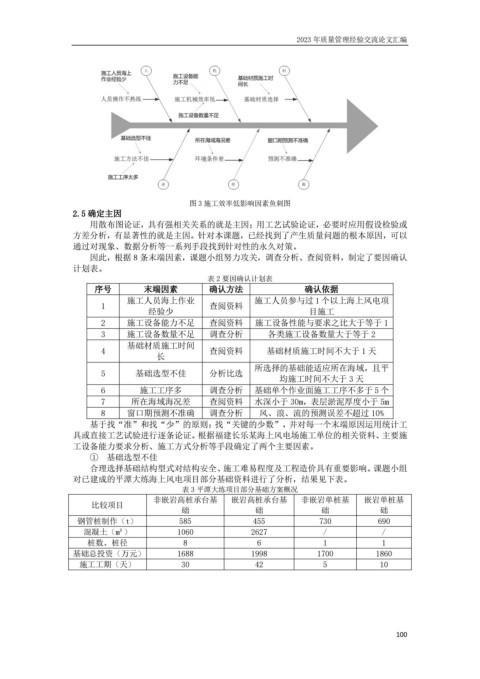

                                                图 3 施工效率低影响因素鱼刺图
                   2.5 确定主因
                       用散布图论证,具有强相关关系的就是主因;用工艺试验论证,必要时应用假设检验或
                   方差分析,有显著性的就是主因。针对本课题,已经找到了产生质量问题的根本原因,可以
                   通过对现象、数据分析等一系列手段找到针对性的永久对策。
                       因此,根据 8 条末端因素,课题小组努力攻关,调查分析、查阅资料,制定了要因确认
                   计划表。
                                                    表 2 要因确认计划表
                        序号           末端因素            确认方法                    确认依据
                                施工人员海上作业                        施工人员参与过 1 个以上海上风电项
                          1                          查阅资料
                                      经验少                                     目施工
                          2     施工设备能力不足             查阅资料  施工设备性能与要求之比大于等于 1
                          3     施工设备数量不足             调查分析          各类施工设备数量大于等于 2
                                基础材质施工时间
                          4                          查阅资料          基础材质施工时间不大于 1 天
                                        长
                                                                所选择的基础能适应所在海域,且平
                          5        基础选型不佳            分析比选
                                                                      均施工时间不大于 3 天
                          6         施工工序多            调查分析  基础单个作业面施工工序不多于 5 个
                          7      所在海域海况差             查阅资料  水深小于 30m,表层淤泥厚度小于 5m
                          8     窗口期预测不准确             调查分析        风、浪、流的预测误差不超过 10%
                       基于找“准”和找“少”的原则:找“关键的少数”,并对每一个末端原因运用统计工
                   具或直接工艺试验进行逐条论证。根据福建长乐某海上风电场施工单位的相关资料、主要施
                   工设备能力要求分析、施工方式分析等手段确定了两个主要因素。
                       ①  基础选型不佳
                       合理选择基础结构型式对结构安全、施工难易程度及工程造价具有重要影响。课题小组
                   对已建成的平潭大练海上风电项目部分基础资料进行了分析,结果见下表。
                                              表 3 平潭大练项目部分基础方案概况
                                       非嵌岩高桩承台基           嵌岩高桩承台基           非嵌岩单桩基         嵌岩单桩基
                        比较项目
                                              础                 础                础             础
                    钢管桩制作(t)                 585                455             730            690
                      混凝土(m³)                1060              2627              /              /
                       桩数、桩径                  8                  6               1              1
                   基础总投资(万元)                 1688              1998             1700          1860
                     施工工期(天)                  30                42               5             10
