Page 9 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 9

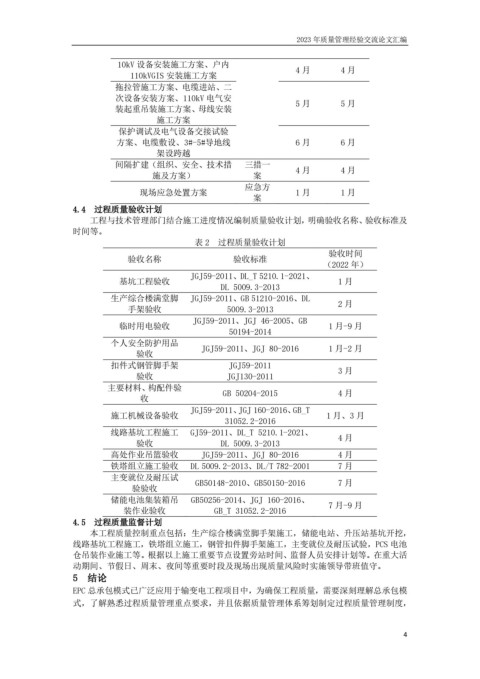

2023 年质量管理经验交流论文汇编
10kV 设备安装施工方案、户内 4 月 4 月
110kVGIS 安装施工方案
拖拉管施工方案、电缆进站、二
次设备安装方案、110kV 电气安
装起重吊装施工方案、母线安装 5 月 5 月
施工方案
保护调试及电气设备交接试验
方案、电缆敷设、3#-5#导地线 6 月 6 月
架设跨越
间隔扩建(组织、安全、技术措 三措一 4 月 4 月
施及方案) 案
应急方
现场应急处置方案 1 月 1 月
案
4.4 过程质量验收计划
工程与技术管理部门结合施工进度情况编制质量验收计划,明确验收名称、验收标准及
时间等。
表 2 过程质量验收计划
验收时间
验收名称 验收标准
(2022 年)
JGJ59-2011、DL_T 5210.1-2021、
基坑工程验收 1 月
DL 5009.3-2013
生产综合楼满堂脚 JGJ59-2011、GB 51210-2016、DL 2 月
手架验收 5009.3-2013
JGJ59-2011、JGJ 46-2005、GB
临时用电验收 1 月-9 月
50194-2014
个人安全防护用品 JGJ59-2011、JGJ 80-2016 1 月-2 月
验收
扣件式钢管脚手架 JGJ59-2011
验收 JGJ130-2011 3 月
主要材料、构配件验 GB 50204-2015 4 月
收
JGJ59-2011、JGJ 160-2016、GB_T
施工机械设备验收 1 月、3 月
31052.2-2016
线路基坑工程施工 GJ59-2011、DL_T 5210.1-2021、 4 月
验收 DL 5009.3-2013
高处作业吊篮验收 JGJ59-2011、JGJ 80-2016 4 月
铁塔组立施工验收 DL 5009.2-2013、DL/T 782-2001 7 月
主变就位及耐压试 GB50148-2010、GB50150-2016 7 月
验验收
储能电池集装箱吊 GB50256-2014、JGJ 160-2016、 7 月-9 月
装作业验收 GB_T 31052.2-2016
4.5 过程质量监督计划
本工程质量控制重点包括:生产综合楼满堂脚手架施工,储能电站、升压站基坑开挖,
线路基坑工程施工,铁塔组立施工,钢管扣件脚手架施工,主变就位及耐压试验,PCS 电池
仓吊装作业施工等。根据以上施工重要节点设置旁站时间、监督人员安排计划等。在重大活
动期间、节假日、周末、夜间等重要时段及现场出现质量风险时实施领导带班值守。
5 结论
EPC 总承包模式已广泛应用于输变电工程项目中,为确保工程质量,需要深刻理解总承包模
式,了解熟悉过程质量管理重点要求,并且依据质量管理体系筹划制定过程质量管理制度,
