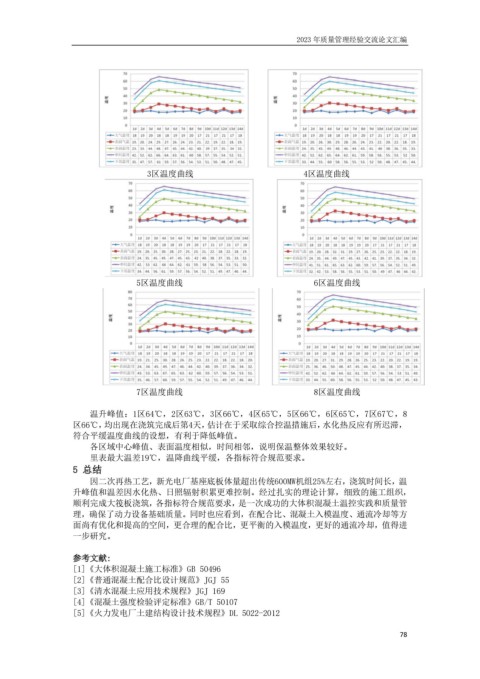

3区温度曲线 4区温度曲线
5区温度曲线 6区温度曲线
7区温度曲线 8区温度曲线
温升峰值:1区64℃,2区63℃,3区66℃,4区65℃,5区66℃,6区65℃,7区67℃,8
区66℃,均出现在浇筑完成后第4天,估计在于采取综合控温措施后,水化热反应有所迟滞,
符合平缓温度曲线的设想,有利于降低峰值。
各区域中心峰值、表面温度相似,时间相邻,说明保温整体效果较好。
里表最大温差19℃,温降曲线平缓,各指标符合规范要求。
5 总结
因二次再热工艺,新光电厂基座底板体量超出传统600MW机组25%左右,浇筑时间长,温
升峰值和温差因水化热、日照辐射积累更难控制。经过扎实的理论计算,细致的施工组织,
顺利完成大筏板浇筑,各指标符合规范要求,是一次成功的大体积混凝土温控实践和质量管
理,确保了动力设备基础质量。同时也应看到,在配合比、混凝土入模温度、通流冷却等方
面尚有优化和提高的空间,更合理的配合比,更平衡的入模温度,更好的通流冷却,值得进
一步研究。
参考文献:
[1]《大体积混凝土施工标准》GB 50496
[2]《普通混凝土配合比设计规范》JGJ 55
[3]《清水混凝土应用技术规程》JGJ 169
[4]《混凝土强度检验评定标准》GB/T 50107
[5]《火力发电厂土建结构设计技术规程》DL 5022-2012
