2023 年质量管理经验交流论文汇编

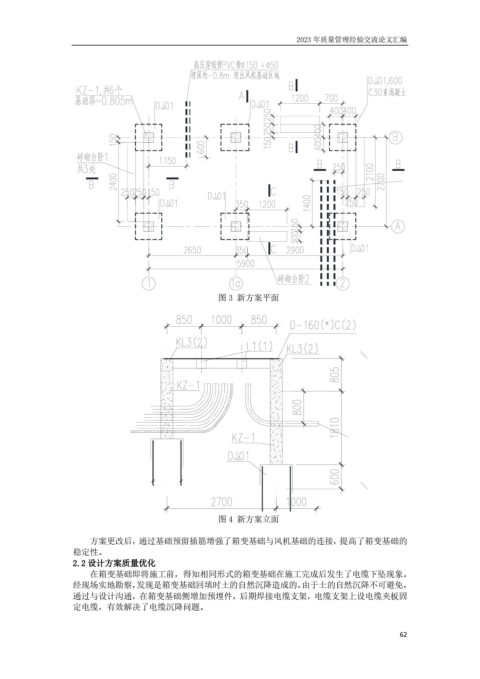

                                                       图 3 新方案平面































                                                       图 4 新方案立面

                       方案更改后,通过基础预留插筋增强了箱变基础与风机基础的连接,提高了箱变基础的
                   稳定性。
                   2.2 设计方案质量优化
                       在箱变基础即将施工前,得知相同形式的箱变基础在施工完成后发生了电缆下坠现象。
                   经现场实地勘察,发现是箱变基础回填时土的自然沉降造成的。由于土的自然沉降不可避免,
                   通过与设计沟通,在箱变基础侧增加预埋件,后期焊接电缆支架,电缆支架上设电缆夹板固
                   定电缆,有效解决了电缆沉降问题。
