2023 年质量管理经验交流论文汇编

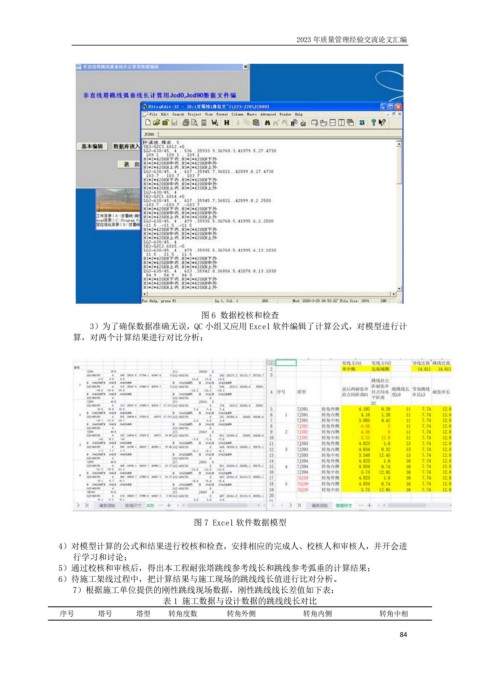

                                                   图 6 数据校核和检查
                       3)为了确保数据准确无误,QC 小组又应用 Excel 软件编辑了计算公式,对模型进行计
                   算,对两个计算结果进行对比分析;

























                                                 图 7 Excel 软件数据模型

               4)对模型计算的公式和结果进行校核和检查,安排相应的完成人、校核人和审核人,并开会进
                   行学习和讨论;
               5)通过校核和审核后,得出本工程耐张塔跳线参考线长和跳线参考弧垂的计算结果;
               6)待施工架线过程中,把计算结果与施工现场的跳线线长值进行比对分析。
                   7)根据施工单位提供的刚性跳线现场数据,刚性跳线线长差值如下表:
                                         表 1 施工数据与设计数据的跳线线长对比
                序号       塔号        塔型      转角度数          转角外侧               转角内侧               转角中相
