Page 41 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 41
2023 年质量管理经验交流论文汇编
塔位置处、场内具有代表性的四个位置处生成模拟塔并获得同时段模拟风数据,对比模拟数
据与实测风数据的差异,建立两者之前的风速修正关系,根据此修正关系对场内模拟塔进行
修正。以修正后的场内模拟塔及场外实测塔风数据,采用 CFD 流体力学软件模拟全场风能资
源分布,由模拟结果可知场内风能资源分布相对均匀,偏西南方向风速相对略高,采用实测
数据和模拟数据结合的方法,解决了测风塔代表性不足的问题。
某光伏项目,当地资料的取得较为困难,计算发电量所涉及的总辐射量存在没有观测数
据,其他气象要素存在缺失以及无观测数据等情况,这些都严重影响了发电量计算结果的准
确性,以及建筑物及设备的安全问题,对项目可行性评价带来隐患。为解决以上问题,在该
项目总辐射量的确定过程中,采用了多种卫星数据源(如,NASA、Meteonorm 和 FreeMeso
等),并且参考了周边已有项目的情况,进行对比计算,最终确定项目采用的资源数据。其
他缺失气象要素,尽量找参考资料进行确认,减少数据资料带个项目可行性评价的隐患。
2.3 设计管理与协调方面
海外总承包项目中,业主更注重项目全生命周期的过程管理,特别是设计管理。在项目
执行的过程中,通常会聘请国际知名咨询工程师作为业主工程师,代表业主对项目的全过程
进行管理。业主工程师会审核全部设计文件及图纸,并分级进行审批,审阅。海外项目的设

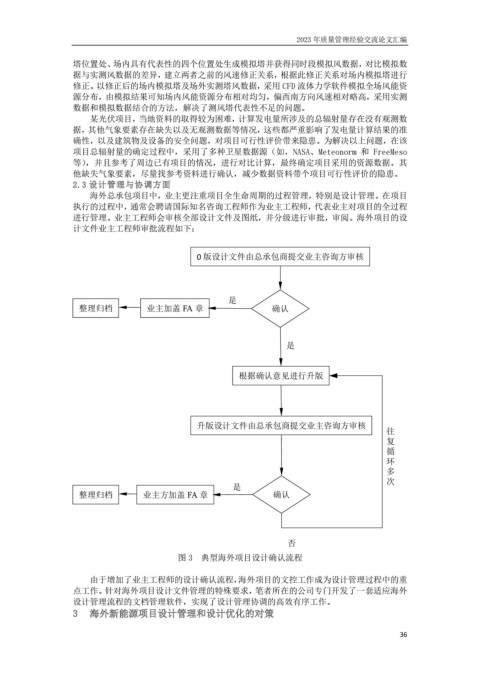

计文件业主工程师审批流程如下:
0 版设计文件由总承包商提交业主咨询方审核
是
整理归档 业主加盖 FA 章 确认
是
根据确认意见进行升版
升版设计文件由总承包商提交业主咨询方审核
往
复
循
环
多
次
是
整理归档 业主方加盖 FA 章 确认
否
图 3 典型海外项目设计确认流程
由于增加了业主工程师的设计确认流程,海外项目的文控工作成为设计管理过程中的重
点工作。针对海外项目设计文件管理的特殊要求,笔者所在的公司专门开发了一套适应海外
设计管理流程的文档管理软件,实现了设计管理协调的高效有序工作。
3 海外新能源项目设计管理和设计优化的对策
36
