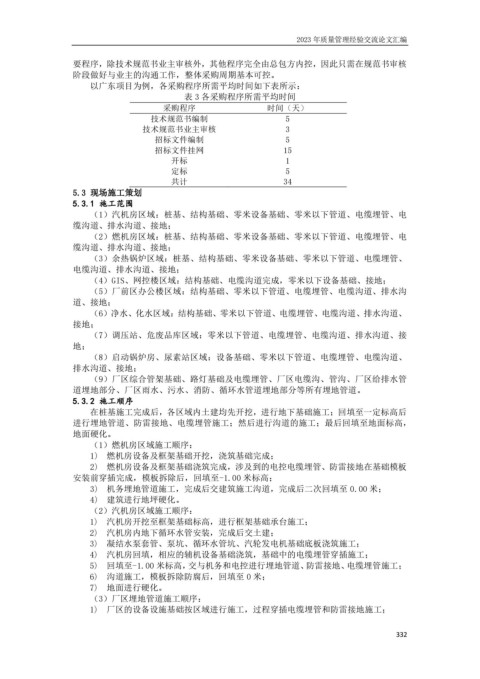

要程序,除技术规范书业主审核外,其他程序完全由总包方内控,因此只需在规范书审核
阶段做好与业主的沟通工作,整体采购周期基本可控。
以广东项目为例,各采购程序所需平均时间如下表所示:
表 3 各采购程序所需平均时间
采购程序 时间(天)
技术规范书编制 5
技术规范书业主审核 3
招标文件编制 5
招标文件挂网 15
开标 1
定标 5
共计 34
5.3 现场施工策划
5.3.1 施工范围
(1)汽机房区域:桩基、结构基础、零米设备基础、零米以下管道、电缆埋管、电
缆沟道、排水沟道、接地;
(2)燃机房区域:桩基、结构基础、零米设备基础、零米以下管道、电缆埋管、电
缆沟道、排水沟道、接地;
(3)余热锅炉区域:桩基、结构基础、零米设备基础、零米以下管道、电缆埋管、
电缆沟道、排水沟道、接地;
(4)GIS、网控楼区域:结构基础、电缆沟道完成,零米以下设备基础、接地;
(5)厂前区办公楼区域:结构基础、零米以下管道、电缆埋管、电缆沟道、排水沟
道、接地;
(6)净水、化水区域:结构基础、零米以下管道、电缆埋管、电缆沟道、排水沟道、
接地;
(7)调压站、危废品库区域:零米以下管道、电缆埋管、电缆沟道、排水沟道、接
地;
(8)启动锅炉房、尿素站区域:设备基础、零米以下管道、电缆埋管、电缆沟道、
排水沟道、接地;
(9)厂区综合管架基础、路灯基础及电缆埋管、厂区电缆沟、管沟、厂区给排水管
道埋地部分、厂区雨水、污水、消防、循环水管道埋地部分等所有埋地管道。
5.3.2 施工顺序
在桩基施工完成后,各区域内土建均先开挖,进行地下基础施工;回填至一定标高后
进行埋地管道、防雷接地、电缆埋管施工;然后进行沟道的施工;最后回填至地面标高,
地面硬化。
(1)燃机房区域施工顺序:
1) 燃机房设备及框架基础开挖,浇筑基础完成;
2) 燃机房设备及框架基础浇筑完成,涉及到的电控电缆埋管、防雷接地在基础模板
安装前穿插完成,模板拆除后,回填至-1.00 米标高;
3) 机务埋地管道施工,完成后交建筑施工沟道,完成后二次回填至 0.00 米;
4) 建筑进行地坪硬化。
(2)汽机房区域施工顺序:
1) 汽机房开挖至框架基础标高,进行框架基础承台施工;
2) 汽机房内地下循环水管安装,完成后交土建;
3) 凝结水泵套管、泵坑、循环水管坑、汽轮发电机基础底板浇筑施工;
4) 汽机房回填,相应的辅机设备基础浇筑,基础中的电缆埋管穿插施工;
5) 回填至-1.00 米标高,交与机务和电控进行埋地管道、防雷接地、电缆埋管施工;
6) 沟道施工,模板拆除防腐后,回填至 0 米;
7) 地面进行硬化。
(3)厂区埋地管道施工顺序:
1) 厂区的设备设施基础按区域进行施工,过程穿插电缆埋管和防雷接地施工;
