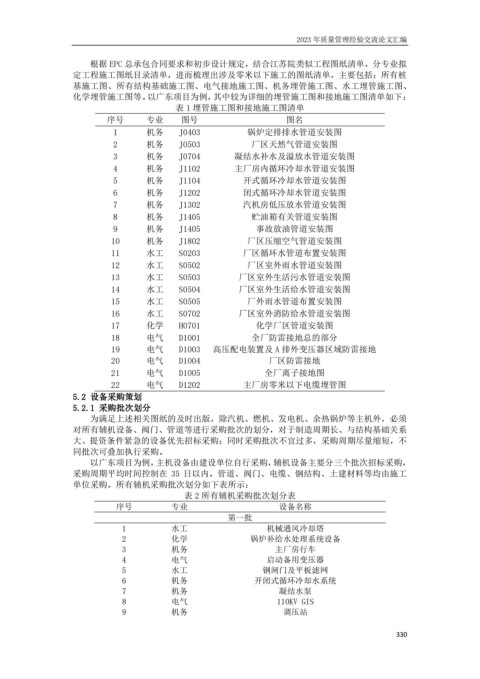

Page 335 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 335
2023 年质量管理经验交流论文汇编
根据 EPC 总承包合同要求和初步设计规定,结合江苏院类似工程图纸清单,分专业拟
定工程施工图纸目录清单,进而梳理出涉及零米以下施工的图纸清单,主要包括:所有桩
基施工图、所有结构基础施工图、电气接地施工图、机务埋管施工图、水工埋管施工图、
化学埋管施工图等。以广东项目为例,其中较为详细的埋管施工图和接地施工图清单如下:
表 1 埋管施工图和接地施工图清单
序号 专业 图号 图名
1 机务 J0403 锅炉定排排水管道安装图
2 机务 J0503 厂区天然气管道安装图
3 机务 J0704 凝结水补水及溢放水管道安装图
4 机务 J1102 主厂房内循环冷却水管道安装图
5 机务 J1104 开式循环冷却水管道安装图
6 机务 J1202 闭式循环冷却水管道安装图
7 机务 J1302 汽机房低压放水管道安装图
8 机务 J1405 贮油箱有关管道安装图
9 机务 J1405 事故放油管道安装图
10 机务 J1802 厂区压缩空气管道安装图
11 水工 S0203 厂区循环水管道布置安装图
12 水工 S0502 厂区室外雨水管道安装图
13 水工 S0503 厂区室外生活污水管道安装图
14 水工 S0504 厂区室外生活给水管道安装图
15 水工 S0505 厂外雨水管道布置安装图
16 水工 S0702 厂区室外消防给水管道安装图
17 化学 H0701 化学厂区管道安装图
18 电气 D1001 全厂防雷接地总的部分
19 电气 D1003 高压配电装置及 A 排外变压器区域防雷接地
20 电气 D1004 厂区防雷接地
21 电气 D1005 全厂离子接地图
22 电气 D1202 主厂房零米以下电缆埋管图
5.2 设备采购策划
5.2.1 采购批次划分
为满足上述相关图纸的及时出版,除汽机、燃机、发电机、余热锅炉等主机外,必须
对所有辅机设备、阀门、管道等进行采购批次的划分,对于制造周期长、与结构基础关系
大、提资条件紧急的设备优先招标采购;同时采购批次不宜过多,采购周期尽量缩短,不
同批次可叠加执行采购。
以广东项目为例,主机设备由建设单位自行采购,辅机设备主要分三个批次招标采购,
采购周期平均时间控制在 35 日以内。管道、阀门、电缆、钢结构、土建材料等均由施工
单位采购。所有辅机采购批次划分如下表所示:
表 2 所有辅机采购批次划分表
序号 专业 设备名称
第一批
1 水工 机械通风冷却塔
2 化学 锅炉补给水处理系统设备
3 机务 主厂房行车
4 电气 启动备用变压器
5 水工 钢闸门及平板滤网
6 机务 开闭式循环冷却水系统
7 机务 凝结水泵
8 电气 110KV GIS
9 机务 调压站
