Page 218 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 218

2023 年质量管理经验交流论文汇编

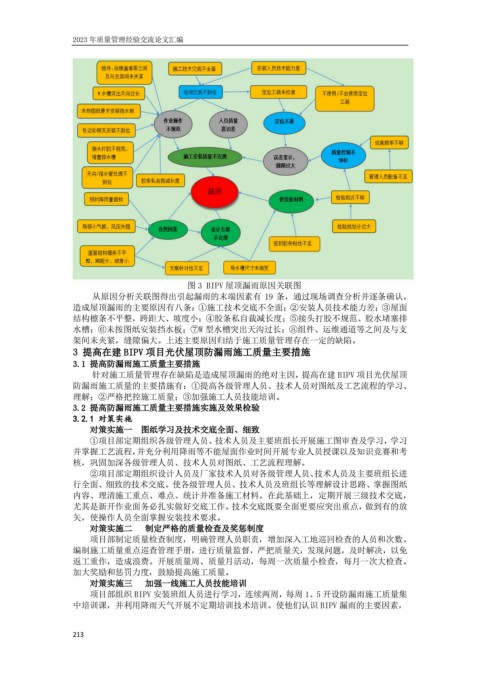

                                               图 3 BIPV 屋顶漏雨原因关联图
                        从原因分析关联图得出引起漏雨的末端因素有 19 条,通过现场调查分析并逐条确认,
                   造成屋顶漏雨的主要原因有八条:①施工技术交底不全面;②安装人员技术能力差;③屋面
                   结构檩条不平整,跨距大、坡度小;④胶条私自裁减长度;⑤接头打胶不规范、胶水堵塞排
                   水槽;⑥未按图纸安装挡水板;⑦W 型水槽突出天沟过长;⑧组件、运维通道等之间及与支
                   架间未夹紧,缝隙偏大。上述主要原因归结于施工质量管理存在一定的缺陷。
                   3 提高在建 BIPV 项目光伏屋顶防漏雨施工质量主要措施
                   3.1 提高防漏雨施工质量主要措施
                        针对施工质量管理存在缺陷是造成屋顶漏雨的绝对主因,提高在建 BIPV 项目光伏屋顶
                   防漏雨施工质量的主要措施有:①提高各级管理人员、技术人员对图纸及工艺流程的学习、
                   理解;②严格把控施工质量;③加强施工人员技能培训。
                   3.2 提高防漏雨施工质量主要措施实施及效果检验
                   3.2.1 对策实施
                       对策实施一  图纸学习及技术交底全面、细致
                       ①项目部定期组织各级管理人员、技术人员及主要班组长开展施工图审查及学习,学习
                   并掌握工艺流程,并充分利用降雨等不能屋面作业时间开展专业人员授课以及知识竞赛和考
                   核,巩固加深各级管理人员、技术人员对图纸、工艺流程理解。
                       ②项目部定期组织设计人员及厂家技术人员对各级管理人员、技术人员及主要班组长进
                   行全面、细致的技术交底。使各级管理人员、技术人员及班组长等理解设计思路、掌握图纸
                   内容、理清施工重点、难点、统计并准备施工材料。在此基础上,定期开展三级技术交底,
                   尤其是新开作业面务必扎实做好交底工作。技术交底既要全面更要应突出重点,做到有的放
                   矢,使操作人员全面掌握安装技术要求。
                       对策实施二   制定严格的质量检查及奖惩制度
                       项目部制定质量检查制度,明确管理人员职责,增加深入工地巡回检查的人员和次数。
                   编制施工质量重点巡查管理手册,进行质量监督,严把质量关,发现问题,及时解决,以免
                   返工重作,造成浪费。开展质量周、质量月活动,每周一次质量小检查,每月一次大检查。
                   加大奖励和惩罚力度,鼓励提高施工质量。
                       对策实施三   加强一线施工人员技能培训
                       项目部组织 BIPV 安装班组人员进行学习,连续两周,每周 1、5 开设防漏雨施工质量集
                   中培训课,并利用降雨天气开展不定期培训技术培训。使他们认识 BIPV 漏雨的主要因素,



                   213
   213   214   215   216   217   218   219   220   221   222   223
