的锚索应精准对接,这就涉及到塔顶指挥人员和履带吊司机以及塔基指挥人员三者间全程沟
通对接的问题,以确保预应力钢索安装质量,因此预应力锚索垂直度,对接精准度的控制也
是项目的重难点。最后是钢索预应力施加方面,预应力施加的前提是混凝土强度达到设计的
90%才能实施钢绞线张拉操作,并且按严格的张拉控制程序和相关操作规范进行。由于预应
力施加荷载较高,需要安排专业技术人员将预应力施加过程中涉及到的机具、仪表进行多次
检查及养护并做好记录,一旦操作不当,钢绞线很有可能发生拉断,影响施工质量的同时造
成工程事故。

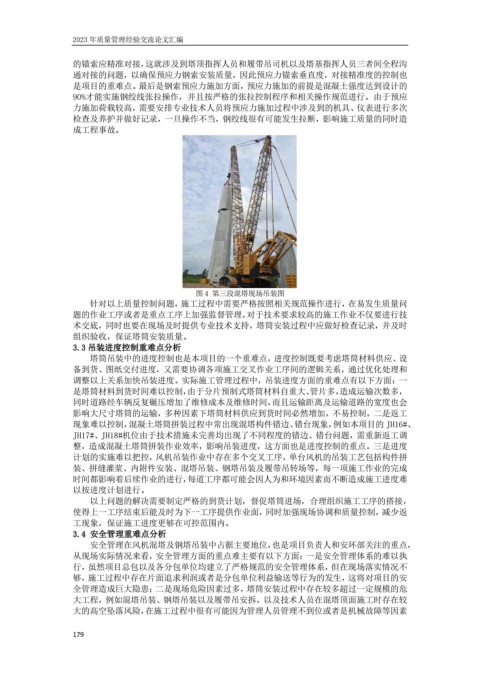

图 4 第三段混塔现场吊装图
针对以上质量控制问题,施工过程中需要严格按照相关规范操作进行,在易发生质量问
题的作业工序或者是重点工序上加强监督管理,对于技术要求较高的施工作业不仅要进行技
术交底,同时也要在现场及时提供专业技术支持,塔筒安装过程中应做好检查记录,并及时
组织验收,保证塔筒安装质量。
3.3 吊装进度控制重难点分析
塔筒吊装中的进度控制也是本项目的一个重难点,进度控制既要考虑塔筒材料供应、设
备到货、图纸交付进度,又需要协调各项施工交叉作业工序间的逻辑关系,通过优化处理和
调整以上关系加快吊装进度。实际施工管理过程中,吊装进度方面的重难点有以下方面:一
是塔筒材料到货时间难以控制,由于分片预制式塔筒材料自重大、管片多,造成运输次数多,
同时道路经车辆反复碾压增加了维修成本及维修时间,而且运输距离及运输道路的宽度也会
影响大尺寸塔筒的运输,多种因素下塔筒材料供应到货时间必然增加,不易控制。二是返工
现象难以控制,混凝土塔筒拼装过程中常出现混塔构件错边、错台现象,例如本项目的 JH16#、
JH17#、JH18#机位由于技术措施未完善均出现了不同程度的错边、错台问题,需重新返工调
整,造成混凝土塔筒拼装作业效率,影响吊装进度,这方面也是进度控制的重点。三是进度
计划的实施难以把控,风机吊装作业中存在多个交叉工序,单台风机的吊装工艺包括构件拼
装、拼缝灌浆、内附件安装、混塔吊装、钢塔吊装及履带吊转场等,每一项施工作业的完成
时间都影响着后续作业的进行,每道工序都可能会因人为和环境因素而不断造成施工进度难
以按进度计划进行。
以上问题的解决需要制定严格的到货计划,督促塔筒进场,合理组织施工工序的搭接,
使得上一工序结束后能及时为下一工序提供作业面,同时加强现场协调和质量控制,减少返
工现象,保证施工进度更够在可控范围内。
3.4 安全管理重难点分析
安全管理在风机混塔及钢塔吊装中占据主要地位,也是项目负责人和安环部关注的重点,
从现场实际情况来看,安全管理方面的重点难主要有以下方面:一是安全管理体系的难以执
行,虽然项目总包以及各分包单位均建立了严格规范的安全管理体系,但在现场落实情况不
够,施工过程中存在片面追求利润或者是分包单位利益输送等行为的发生,这将对项目的安
全管理造成巨大隐患;二是现场危险因素过多,塔筒安装过程中存在较多超过一定规模的危
大工程,例如混塔吊装、钢塔吊装以及履带吊安拆,以及技术人员在混塔顶面施工时存在较
大的高空坠落风险,在施工过程中很有可能因为管理人员管理不到位或者是机械故障等因素
