                   2.4 弃土处理措施落实
                       山区线路终勘定位阶段,结构专业人员应采取“三步骤”落实弃土处理的方案。即:
                       (1)根据铁塔使用条件和地形地质情况估算弃土方量,并应考虑是否需开方及开方土
                   方量。
                       (2)结合塔位实际地形条件,确定弃土堆放的位置和方式,计算堆放的大致面积和高
                   度,确定弃土处理方案。
                       (3)结合塔位实际地形条件,确定植被恢复及其他处理措施。
                       弃土处理方案具体如下:
                       1)地形坡度小于 10°时,现场测算弃土工程量(出图阶段再计算实际弃土工程量),
                   在确保基础顶面出露至少 0.2m 且场地不积水的情况下,将弃土在塔基范围内堆放成龟背型,

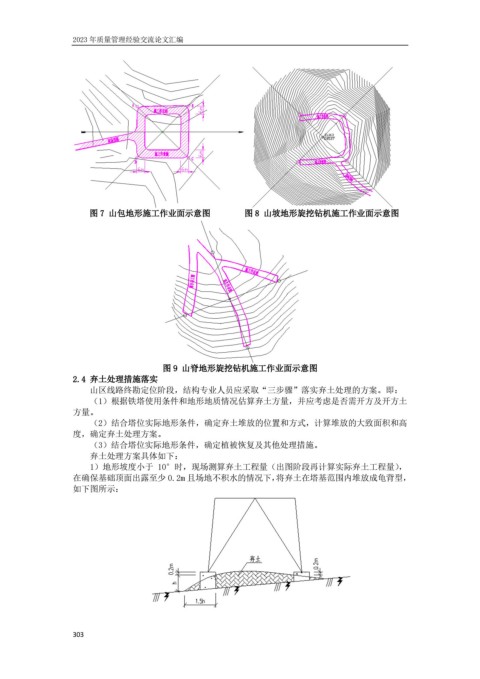

                   如下图所示:
