P. 306
2023 年质量管理经验交流论文汇编
2.2 机械化施工道路的修筑
对于可以采取机械化施工的山区塔位,终勘定位过程中,结构设计人员应根据奥维地图
并且结合塔位附近的道路情况做好记录和现场实测。山区临时道路修筑尽量利用原有机耕路、
砂石路等,采用机械进行拓宽加强,以满足机械进场要求。
对于特殊地形和地质条件,应结合实际进行差异化设计。如对戈壁冲沟,应考虑区域内
冲沟发育规律和具体冲沟走向,对进场道路的路径方案进行优化;对于大面积台阶地,应结
合具体台阶地形优化进场道路,充分利用台阶平台进场;对黄土湿陷等级较高的地区,尽量
选择轻量化设备,对于松软和已遭遇侵蚀的道路进行一定程度的铺垫和换填。临时道路典型
方案图如下所示:

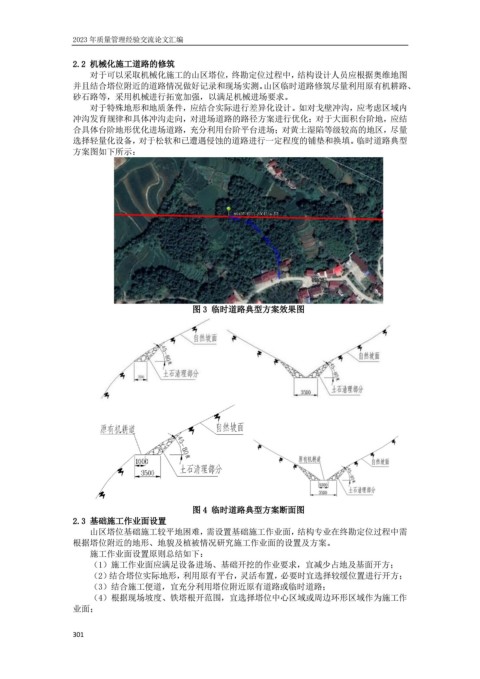

图 3 临时道路典型方案效果图
图 4 临时道路典型方案断面图
2.3 基础施工作业面设置
山区塔位基础施工较平地困难,需设置基础施工作业面,结构专业在终勘定位过程中需
根据塔位附近的地形、地貌及植被情况研究施工作业面的设置及方案。
施工作业面设置原则总结如下:
(1)施工作业面应满足设备进场、基础开挖的作业要求,宜减少占地及基面开方;
(2)结合塔位实际地形,利用原有平台,灵活布置,必要时宜选择较缓位置进行开方;
(3)结合施工便道,宜充分利用塔位附近原有道路或临时道路;
(4)根据现场坡度、铁塔根开范围,宜选择塔位中心区域或周边环形区域作为施工作
业面;
