Page 293 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 293
2023 年质量管理经验交流论文汇编

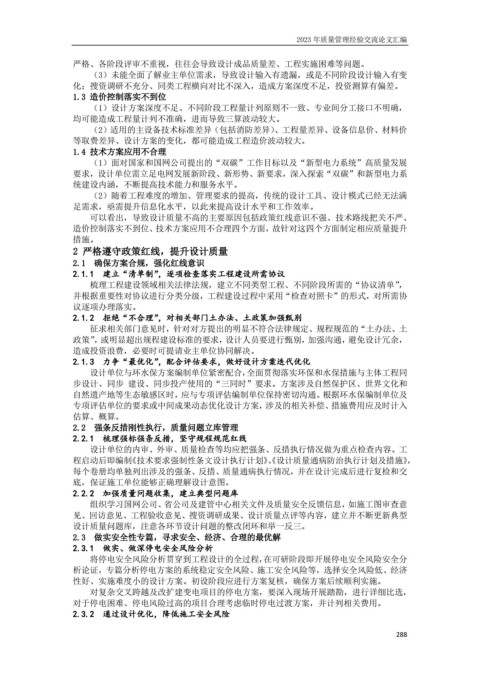

严格、各阶段评审不重视,往往会导致设计成品质量差、工程实施困难等问题。
(3)未能全面了解业主单位需求,导致设计输入有遗漏,或是不同阶段设计输入有变
化;搜资调研不充分、同类工程横向对比不深入,造成方案深度不足,投资测算有偏差。
1.3 造价控制落实不到位
(1)设计方案深度不足、不同阶段工程量计列原则不一致、专业间分工接口不明确,
均可能造成工程量计列不准确,进而导致三算波动较大。
(2)适用的主设备技术标准差异(包括消防差异)、工程量差异、设备信息价、材料价
等取费差异、设计方案的变化,都可能造成工程造价波动较大。
1.4 技术方案应用不合理
(1)面对国家和国网公司提出的“双碳”工作目标以及“新型电力系统”高质量发展
要求,设计单位需立足电网发展新阶段、新形势、新要求,深入探索“双碳”和新型电力系
统建设内涵,不断提高技术能力和服务水平。
(2)随着工程难度的增加、管理要求的提高,传统的设计工具、设计模式已经无法满
足需求,亟需提升信息化水平,以此来提高设计水平和工作效率。
可以看出,导致设计质量不高的主要原因包括政策红线意识不强、技术路线把关不严、
造价控制落实不到位、技术方案应用不合理四个方面,故针对这四个方面制定相应质量提升
措施。
2 严格遵守政策红线,提升设计质量
2.1 确保方案合规,强化红线意识
2.1.1 建立“清单制”,逐项检查落实工程建设所需协议
梳理工程建设领域相关法律法规,建立不同类型工程、不同阶段所需的“协议清单”,
并根据重要性对协议进行分类分级,工程建设过程中采用“检查对照卡”的形式,对所需协
议逐项办理落实。
2.1.2 拒绝“不合理”,对相关部门土办法、土政策加强甄别
征求相关部门意见时,针对对方提出的明显不符合法律规定、规程规范的“土办法、 土
政策”,或明显超出规程建设标准的要求,设计人员要进行甄别,加强沟通,避免设计冗余,
造成投资浪费,必要时可提请业主单位协同解决。
2.1.3 力争“最优化”,配合评估要求,做好设计方案迭代优化
设计单位与环水保方案编制单位紧密配合,全面贯彻落实环保和水保措施与主体工程同
步设计、同步 建设、同步投产使用的“三同时”要求。方案涉及自然保护区、世界文化和
自然遗产地等生态敏感区时,应与专项评估编制单位保持密切沟通。根据环水保编制单位及
专项评估单位的要求或中间成果动态优化设计方案,涉及的相关补偿、措施费用应及时计入
估算、概算。
2.2 强条反措刚性执行,质量问题立库管理
2.2.1 梳理强标强条反措,坚守规程规范红线
设计单位的内审、外审、质量检查等均应把强条、反措执行情况做为重点检查内容。工
程启动后即编制《技术要求强制性条文设计执行计划》、《设计质量通病防治执行计划及措施》,
每个卷册均单独列出涉及的强条、反措、质量通病执行情况,并在设计完成后进行复检和交
底,保证施工单位能够正确理解设计意图。
2.2.2 加强质量问题收集,建立典型问题库
组织学习国网公司、省公司及建管中心相关文件及质量安全反馈信息,如施工图审查意
见、回访意见、工程验收意见、搜资调研成果、设计质量点评等内容,建立并不断更新典型
设计质量问题库,注意各环节设计问题的整改闭环和举一反三。
2.3 做实安全性专篇,寻求安全、经济、合理的最优解
2.3.1 做实、做深停电安全风险分析
将停电安全风险分析贯穿到工程设计的全过程,在可研阶段即开展停电安全风险安全分
析论证,专篇分析停电方案的系统稳定安全风险、施工安全风险等,选择安全风险低、经济
性好、实施难度小的设计方案。初设阶段应进行方案复核,确保方案后续顺利实施。
对复杂交叉跨越及改扩建变电项目的停电方案,要深入现场开展踏勘,进行详细比选,
对于停电困难、停电风险过高的项目合理考虑临时停电过渡方案,并计列相关费用。
2.3.2 通过设计优化,降低施工安全风险
288
