2023 年质量管理经验交流论文汇编



                   况,通过下发整改单或考核单,严格要求施工单位返工处理;
                       (3)在保温下料前,要求施工单位做好各层保温的下料放样图,并通过实际的样板
                   施工验证放样图的准确性。后续施工严格按照放样图进行下料,确保下料的准确性;
                       (4)对于检查过程中发现的各类保温问题,而因此产生的各类材料浪费,现场进行
                   计量并与责任单位进行结算。
                   3  保温施工质量问题分析
                       根据“敷设牢固,错缝压缝,接缝严密,表面平整,层间结合紧密,无缺损现象”的
                   保温原则以及对照保温方案,在该项目实施过程中,除了上述已提前考虑的质量管理的重
                   难点,现场检查中仍然发现存在多处其他质量问题,主要包括以下几个方面:
                   3.1  保温切缝施工质量问题
                       现场部分直管段未严格按照设计图纸要求进行环缝和纵缝的切口,也未按图纸要求进
                   行环缝和纵缝的搭接。部分管段只对最内层保温进行了纵缝搭接,其余保温层未按照图纸
                   要求进行搭接,且相邻保温层纵缝相隔太近,未按照设计要求错开 200mm。具体情况详见
                   图 4 和图 5 照片。

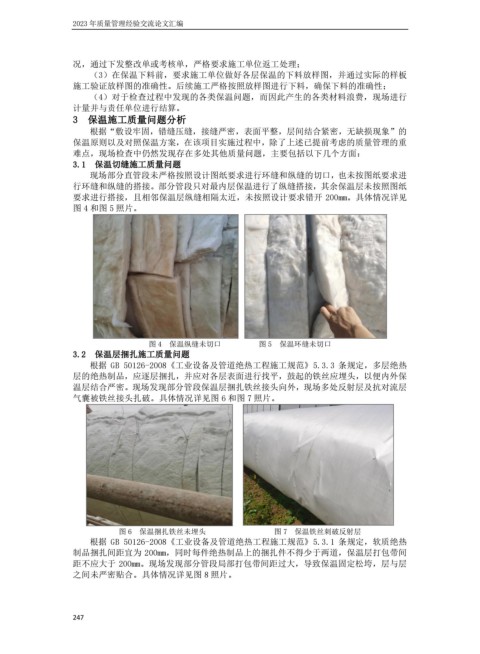

                                      图 4  保温纵缝未切口          图 5  保温环缝未切口
                   3.2  保温层捆扎施工质量问题
                       根据 GB 50126-2008《工业设备及管道绝热工程施工规范》5.3.3 条规定,多层绝热
                   层的绝热制品,应逐层捆扎,并应对各层表面进行找平,鼓起的铁丝应埋头,以便内外保
                   温层结合严密。现场发现部分管段保温层捆扎铁丝接头向外,现场多处反射层及抗对流层
                   气囊被铁丝接头扎破。具体情况详见图 6 和图 7 照片。



















                              图 6  保温捆扎铁丝未埋头                  图 7  保温铁丝刺破反射层
                       根据 GB 50126-2008《工业设备及管道绝热工程施工规范》5.3.1 条规定,软质绝热
                   制品捆扎间距宜为 200mm,同时每件绝热制品上的捆扎件不得少于两道,保温层打包带间
                   距不应大于 200mm。现场发现部分管段局部打包带间距过大,导致保温固定松垮,层与层
                   之间未严密贴合。具体情况详见图 8 照片。
