3 防控措施
3.1 设计方面
(1)在进行山地光伏设计时要对项目所在地的水文、气象资料进行详尽收集,结合地
形特点,采取分区域、分块的设计方案。特别是对山地风口区域,须对组件进行防风设计。
(2)在开展山地光伏项目设计时,要明确压块、螺栓、垫片、弹簧垫片详细规格、数
量,明确螺栓紧固力矩要求。
(3)为进一步防止螺栓松动,增强抗风能力,组件全部采用增设防松螺母(图 6)的
加固措施。

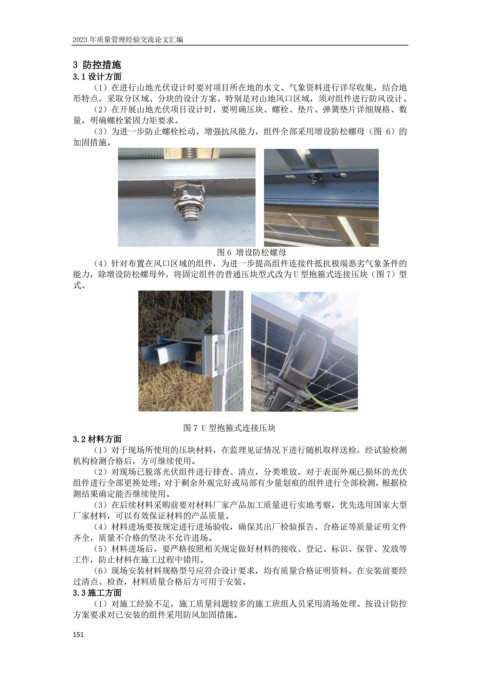

图 6 增设防松螺母
(4)针对布置在风口区域的组件,为进一步提高组件连接件抵抗极端恶劣气象条件的
能力,除增设防松螺母外,将固定组件的普通压块型式改为 U 型抱箍式连接压块(图 7)型
式。
图 7 U 型抱箍式连接压块
3.2 材料方面
(1)对于现场所使用的压块材料,在监理见证情况下进行随机取样送检,经试验检测
机构检测合格后,方可继续使用。
(2)对现场已脱落光伏组件进行排查、清点,分类堆放。对于表面外观已损坏的光伏
组件进行全部更换处理;对于剩余外观完好或局部有少量划痕的组件进行全部检测,根据检
测结果确定能否继续使用。
(3)在后续材料采购前要对材料厂家产品加工质量进行实地考察,优先选用国家大型
厂家材料,可以有效保证材料的产品质量。
(4)材料进场要按规定进行进场验收,确保其出厂检验报告、合格证等质量证明文件
齐全,质量不合格的坚决不允许进场。
(5)材料进场后,要严格按照相关规定做好材料的接收、登记、标识、保管、发放等
工作,防止材料在施工过程中错用。
(6)现场安装材料规格型号应符合设计要求,均有质量合格证明资料。在安装前要经
过清点、检查,材料质量合格后方可用于安装。
3.3 施工方面
(1)对施工经验不足,施工质量问题较多的施工班组人员采用清场处理。按设计防控
方案要求对已安装的组件采用防风加固措施。
