2023 年质量管理经验交流论文汇编

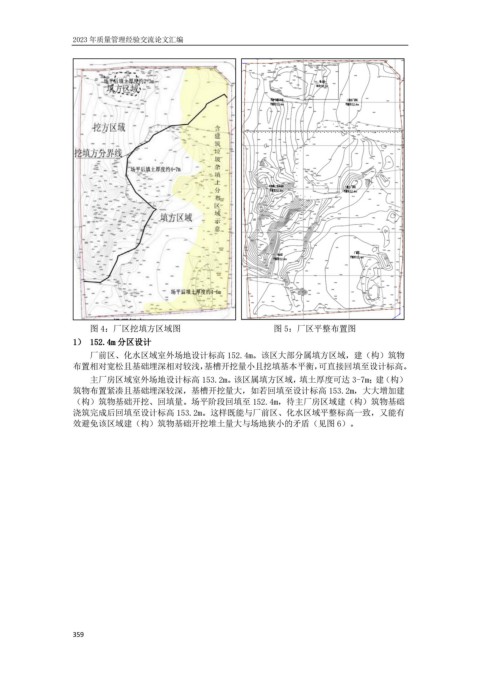

                       图 4:厂区挖填方区域图                      图 5:厂区平整布置图
                   1) 152.4m 分区设计
                       厂前区、化水区域室外场地设计标高 152.4m。该区大部分属填方区域,建(构)筑物

                   布置相对宽松且基础埋深相对较浅,基槽开挖量小且挖填基本平衡,可直接回填至设计标高。
                       主厂房区域室外场地设计标高 153.2m。该区属填方区域,填土厚度可达 3-7m;建(构)
                   筑物布置紧凑且基础埋深较深,基槽开挖量大,如若回填至设计标高 153.2m,大大增加建
                   (构)筑物基础开挖、回填量。场平阶段回填至 152.4m,待主厂房区域建(构)筑物基础
                   浇筑完成后回填至设计标高 153.2m。这样既能与厂前区、化水区域平整标高一致,又能有
                   效避免该区域建(构)筑物基础开挖堆土量大与场地狭小的矛盾(见图 6)。
