Page 196 - 增刊2023年质量管理交流研讨会论文集(1)(1)
P. 196

2023 年质量管理经验交流论文汇编

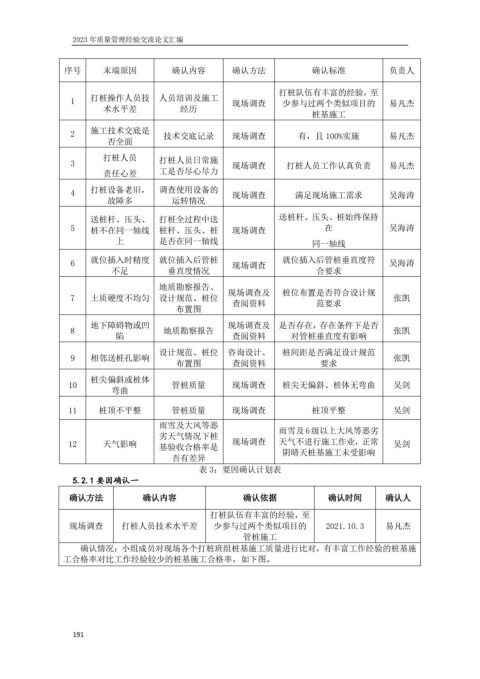

                 序号       末端原因              确认内容           确认方法               确认标准                负责人


                                                                      打桩队伍有丰富的经验,至
                  1    打桩操作人员技          人员培训及施工            现场调查        少参与过两个类似项目的                易凡杰
                          术水平差                经历
                                                                              桩基施工

                  2    施工技术交底是           技术交底记录            现场调查            有,且 100%实施             易凡杰
                            否全面

                          打桩人员          打桩人员日常施
                  3                                        现场调查         打桩人员工作认真负责                易凡杰
                          责任心差          工是否尽心尽力

                  4    打桩设备老旧,          调查使用设备的            现场调查           满足现场施工需求                吴海涛
                            故障多             运转情况

                       送桩杆、压头、          打桩全过程中送                       送桩杆、压头、桩始终保持
                  5    桩不在同一轴线          桩杆、压头、桩            现场调查                   在               吴海涛
                              上         是否在同一轴线                               同一轴线

                  6    就位插入时精度          就位插入后管桩            现场调查        就位插入后管桩垂直度符                吴海涛
                             不足            垂直度情况                               合要求

                                        地质勘察报告、          现场调查及         桩位布置是否符合设计规
                  7    土质硬度不均匀  设计规范、桩位                    查阅资料                范要求                 张凯
                                             布置图

                       地下障碍物或凹                           现场调查及        是否存在,存在条件下是否
                  8                      地质勘察报告                                                    张凯
                              陷                            查阅资料          对管桩垂直度有影响
                                        设计规范、桩位          咨询设计、         桩间距是否满足设计规范
                  9    相邻送桩孔影响                                                                     张凯
                                             布置图           查阅资料                 要求
                       桩尖偏斜或桩体
                  10                        管桩质量           现场调查        桩尖无偏斜、桩体无弯曲                 吴剑
                             弯曲

                  11     桩顶不平整              管桩质量           现场调查               桩顶平整                 吴剑
                                        雨雪及大风等恶                       雨雪及 6级以上大风等恶劣
                                        劣天气情况下桩
                  12      天气影响          基验收合格率是            现场调查       天气不进行施工作业,正常                 吴剑
                                            否有差异                       阴晴天桩基施工未受影响
                                                  表 3:要因确认计划表
                   5.2.1 要因确认一
                  确认方法              确认内容                     确认依据                 确认时间           确认人

                                                     打桩队伍有丰富的经验,至
                  现场调查         打桩人员技术水平差              少参与过两个类似项目的                 2021.10.3      易凡杰
                                                             管桩施工
                     确认情况:小组成员对现场各个打桩班组桩基施工质量进行比对,有丰富工作经验的桩基施
                 工合格率对比工作经验较少的桩基施工合格率,如下图。
