2023 年质量管理经验交流论文汇编

                   点环节,为关键少数项,是 QC 小组要解决的主要对象。
                   4 设定目标
                   4.1 目标确定
                        依据以前项目和规范,结合行业类似项目先进水平,经小组讨论活动,决定将最终将
                   目标设定为提高水面光伏桩基验收合格率至96%。

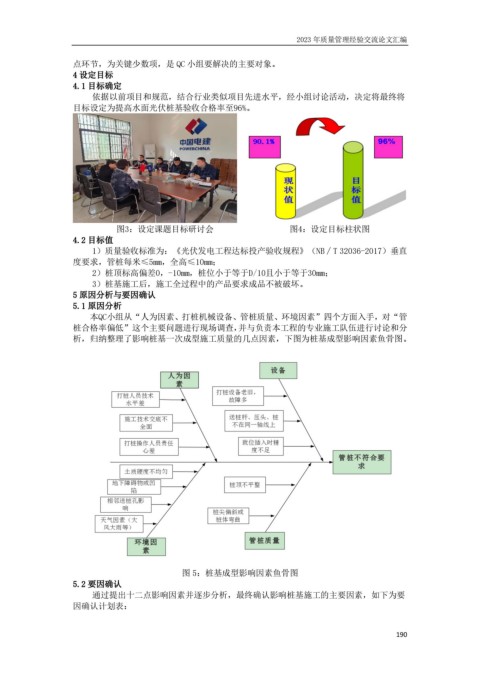

                              图3:设定课题目标研讨会                  图4:设定目标柱状图
                   4.2 目标值
                        1)质量验收标准为:《光伏发电工程达标投产验收规程》(NB∕T 32036-2017)垂直
                   度要求,管桩每米≤5mm,全高≤10mm;
                        2)桩顶标高偏差0,-10mm,桩位小于等于D/10且小于等于30mm;
                        3)桩基施工后,施工全过程中的产品要求成品不被破坏。
                   5 原因分析与要因确认
                   5.1 原因分析
                       本QC小组从“人为因素、打桩机械设备、管桩质量、环境因素”四个方面入手,对“管
                   桩合格率偏低”这个主要问题进行现场调查,并与负责本工程的专业施工队伍进行讨论和分
                   析,归纳整理了影响桩基一次成型施工质量的几点因素,下图为桩基成型影响因素鱼骨图。


































                                              图 5:桩基成型影响因素鱼骨图
                   5.2 要因确认
                        通过提出十二点影响因素并逐步分析,最终确认影响桩基施工的主要因素,如下为要
                   因确认计划表:
