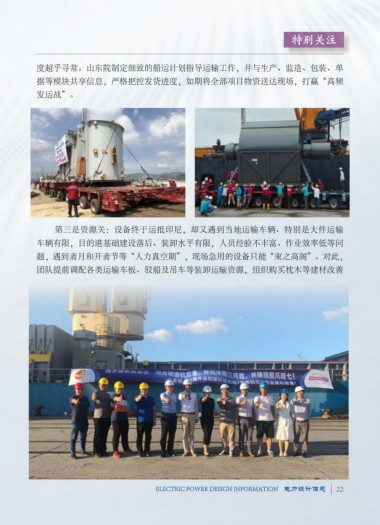

度超乎寻常。山东院制定细致的船运计划指导运输工作,并与生产、监造、包装、单
据等模块共享信息,严格把控发货进度,如期将全部项目物资送达现场,打赢“高频
发运战”。
第三是资源关:设备终于运抵印尼,却又遇到当地运输车辆、特别是大件运输
车辆有限,目的港基础建设落后、装卸水平有限,人员经验不丰富、作业效率低等问
题,遇到斋月和开斋节等“人力真空期”,现场急用的设备只能“束之高阁”。对此,
团队提前调配各类运输车板、驳船及吊车等装卸运输资源,组织购买枕木等建材改善
