Page 24 - 201908信息
P. 24
特别关注
登陆爪哇岛
——山东院印尼爪哇 7 号总承包项目物流工作圆满收官
山东院 李冠霖
中国有句俗语,形容什么事情到爪 要求多、限制多、查验多,常常影响货
哇国去了,就成了遥远虚无之事。时代 物进口的时效与风险。在丰富的总承包
变迁,印尼爪哇,这个终年炽热的赤道 采购、物流管理经验基础上,山东院联
南岛,不仅成为“一带一路”的重要节 合国内和印尼当地优势资源,成立爪哇
点,也成了山东院物流人心中挥之不去 项目物流团队,系统研究中印(尼)两
的记忆。 国关于贸易、免税、清关等专项政策,
山东院联合总包承建的神华国华印 制定报关方案。准确、细致的复审报关
尼爪哇 7 号 2×1050 兆瓦燃煤发电项目, 资料,确保零差错,保证通关顺畅,赢
是中国出口海外的首台百万机组,也是 得“通关保卫战”。
印度尼西亚目前单机容量最大的机组。 第二是运输关:爪哇项目设备累计
项目建设周期短、要求高,保证贸易和 38 万方,平均每月发货量 2 万多方,项
海运、将中国先进设备合法合规“合时” 目高峰期时,每月达五、六万方。这其中,

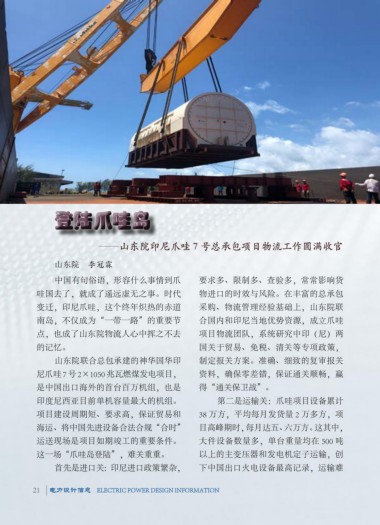

运送现场是项目如期竣工的重要条件。 大件设备数量多,单台重量均在 500 吨
这一场“爪哇岛登陆”,难关重重。 以上的主变压器和发电机定子运输,创
首先是进口关:印尼进口政策繁杂, 下中国出口火电设备最高记录,运输难
21 电力设计信息 ELECTRIC POWER DESIGN INFORMATION
