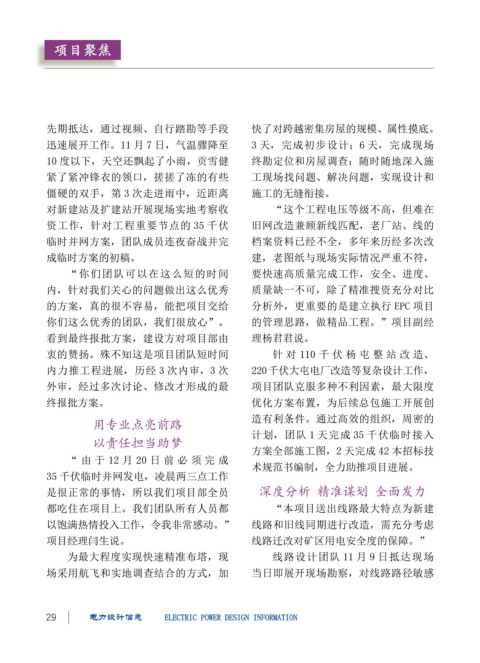

先期抵达,通过视频、自行踏勘等手段 快了对跨越密集房屋的规模、属性摸底。
迅速展开工作。11 月 7 日,气温骤降至 3 天,完成初步设计;6 天,完成现场
10 度以下,天空还飘起了小雨,贡雪健 终勘定位和房屋调查;随时随地深入施
紧了紧冲锋衣的领口,搓搓了冻的有些 工现场找问题、解决问题,实现设计和
僵硬的双手,第 3 次走进雨中,近距离 施工的无缝衔接。
对新建站及扩建站开展现场实地考察收 “这个工程电压等级不高,但难在
资工作,针对工程重要节点的 35 千伏 旧网改造兼顾新线匹配,老厂站、线的
临时并网方案,团队成员连夜奋战并完 档案资料已经不全,多年来历经多次改
成临时方案的初稿。 建,老图纸与现场实际情况严重不符,
“你们团队可以在这么短的时间 要快速高质量完成工作,安全、进度、
内,针对我们关心的问题做出这么优秀 质量缺一不可,除了精准搜资充分对比
的方案,真的很不容易,能把项目交给 分析外,更重要的是建立执行 EPC 项目
你们这么优秀的团队,我们很放心”。 的管理思路,做精品工程。”项目副经
看到最终报批方案,建设方对项目部由 理杨君君说。
衷的赞扬。殊不知这是项目团队短时间 针 对 110 千伏 杨 屯整 站 改 造、
内力推工程进展,历经 3 次内审,3 次 220千伏大屯电厂改造等复杂设计工作,
外审,经过多次讨论、修改才形成的最 项目团队克服多种不利因素,最大限度
终报批方案。 优化方案布置,为后续总包施工开展创
造有利条件。通过高效的组织,周密的
用专业点亮前路
计划,团队 1 天完成 35 千伏临时接入
以责任担当助梦
方案全部施工图,2 天完成 42 本招标技
“由于 12 月 20 日前必须完成
术规范书编制,全力助推项目进展。
35 千伏临时并网发电,凌晨两三点工作
是很正常的事情,所以我们项目部全员 深度分析 精准谋划 全面发力
都吃住在项目上。我们团队所有人员都 “本项目送出线路最大特点为新建
以饱满热情投入工作,令我非常感动。” 线路和旧线同期进行改造,需充分考虑
项目经理闫生说。 线路迁改对矿区用电安全度的保障。”
为最大程度实现快速精准布塔,现 线路设计团队 11 月 9 日抵达现场
场采用航飞和实地调查结合的方式,加 当日即展开现场勘察,对线路路径敏感
