天,支撑梁混凝土浇筑 1 天,共 14 天.混凝土垫层施工前后工期 4 天,若进行工期优化,采
用木模板作为支撑梁垫层替代混凝土垫层,施工工期只要 1 天,分区域分块,每次支撑梁浇

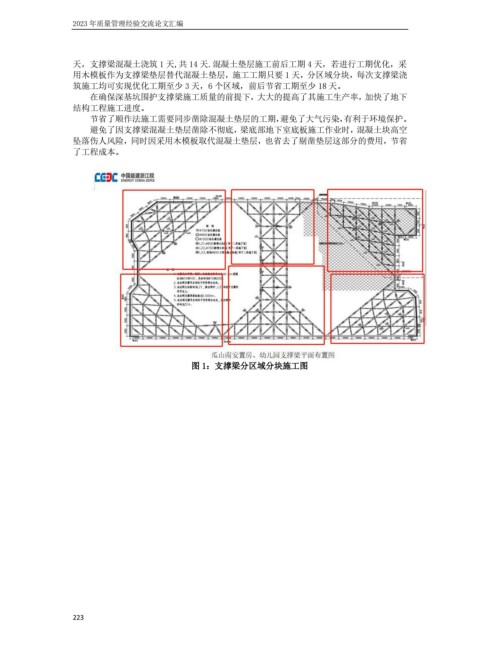

筑施工均可实现优化工期至少 3 天,6 个区域,前后节省工期至少 18 天。
在确保深基坑围护支撑梁施工质量的前提下,大大的提高了其施工生产率,加快了地下
结构工程施工进度。
节省了顺作法施工需要同步凿除混凝土垫层的工期,避免了大气污染,有利于环境保护。
避免了因支撑梁混凝土垫层凿除不彻底,梁底部地下室底板施工作业时,混凝土块高空
坠落伤人风险,同时因采用木模板取代混凝土垫层,也省去了剔凿垫层这部分的费用,节省
了工程成本。
