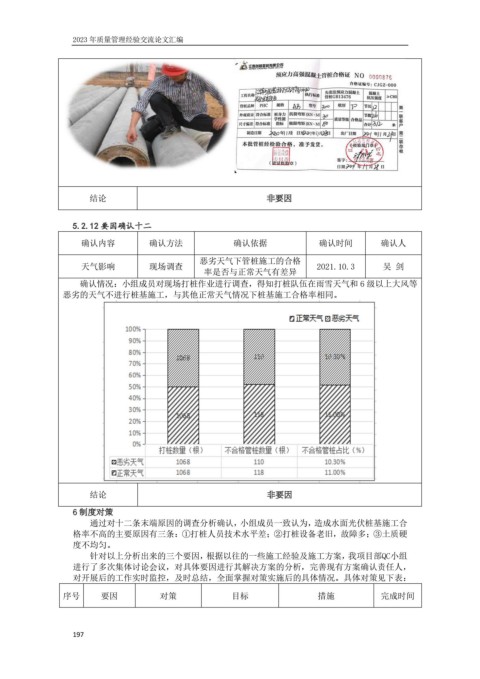

结论 非要因
5.2.12 要因确认十二
确认内容 确认方法 确认依据 确认时间 确认人
恶劣天气下管桩施工的合格
天气影响 现场调查 2021.10.3 吴 剑
率是否与正常天气有差异
确认情况:小组成员对现场打桩作业进行调查,得知打桩队伍在雨雪天气和 6 级以上大风等
恶劣的天气不进行桩基施工,与其他正常天气情况下桩基施工合格率相同。
结论 非要因
6 制度对策
通过对十二条末端原因的调查分析确认,小组成员一致认为,造成水面光伏桩基施工合
格率不高的主要原因有三条:①打桩人员技术水平差;②打桩设备老旧,故障多;③土质硬
度不均匀。
针对以上分析出来的三个要因,根据以往的一些施工经验及施工方案,我项目部QC小组
进行了多次集体讨论会议,对具体要因进行其解决方案的分析,完善现有方案确认责任人,
对开展后的工作实时监控,及时总结,全面掌握对策实施后的具体情况。具体对策见下表:
序号 要因 对策 目标 措施 完成时间
