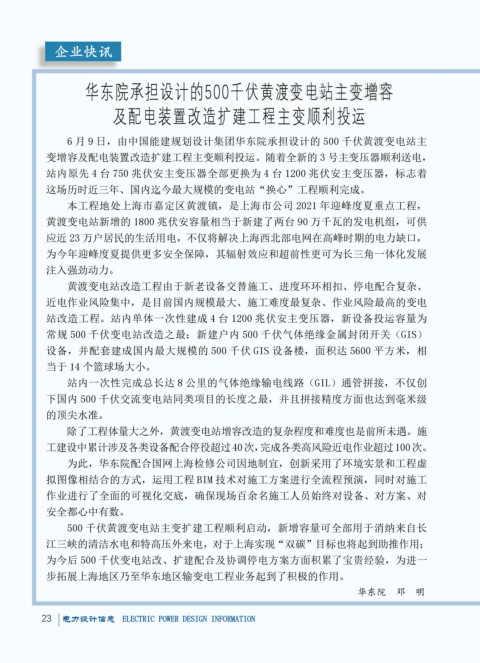

华东院承担设计的500千伏黄渡变电站主变增容
华东院承担设计的500千伏黄渡变电站主变增容
及配电装置改造扩建工程主变顺利投运
及配电装置改造扩建工程主变顺利投运
6 月 9 日,由中国能建规划设计集团华东院承担设计的 500 千伏黄渡变电站主
变增容及配电装置改造扩建工程主变顺利投运。随着全新的 3 号主变压器顺利送电,
站内原先 4 台 750 兆伏安主变压器全部更换为 4 台 1200 兆伏安主变压器,标志着
这场历时近三年、国内迄今最大规模的变电站“换心”工程顺利完成。
本工程地处上海市嘉定区黄渡镇,是上海市公司 2021 年迎峰度夏重点工程,
黄渡变电站新增的 1800 兆伏安容量相当于新建了两台 90 万千瓦的发电机组,可供
应近 23 万户居民的生活用电,不仅将解决上海西北部电网在高峰时期的电力缺口,
为今年迎峰度夏提供更多安全保障,其辐射效应和超前性更可为长三角一体化发展
注入强劲动力。
黄渡变电站改造工程由于新老设备交替施工、进度环环相扣、停电配合复杂、
近电作业风险集中,是目前国内规模最大、施工难度最复杂、作业风险最高的变电
站改造工程。站内单体一次性建成 4 台 1200 兆伏安主变压器,新设备投运容量为
常规 500 千伏变电站改造之最;新建户内 500 千伏气体绝缘金属封闭开关(GIS)
设备,并配套建成国内最大规模的 500 千伏 GIS 设备楼,面积达 5600 平方米,相
当于 14 个篮球场大小。
站内一次性完成总长达 8 公里的气体绝缘输电线路(GIL)通管拼接,不仅创
下国内 500 千伏交流变电站同类项目的长度之最,并且拼接精度方面也达到毫米级
的顶尖水准。
除了工程体量大之外,黄渡变电站增容改造的复杂程度和难度也是前所未遇。施
工建设中累计涉及各类设备配合停役超过40次,完成各类高风险近电作业超过100次。
为此,华东院配合国网上海检修公司因地制宜,创新采用了环境实景和工程虚
拟图像相结合的方式,运用工程 BIM 技术对施工方案进行全流程预演,同时对施工
作业进行了全面的可视化交底,确保现场百余名施工人员始终对设备、对方案、对
安全都心中有数。
500 千伏黄渡变电站主变扩建工程顺利启动,新增容量可全部用于消纳来自长
江三峡的清洁水电和特高压外来电,对于上海实现“双碳”目标也将起到助推作用;
为今后 500 千伏变电站改、扩建配合及协调停电方案方面积累了宝贵经验,为进一
步拓展上海地区乃至华东地区输变电工程业务起到了积极的作用。
华东院 邓 明
