特别关注








                                            “干了这么多年设计,第一次在验收时被难住了”,在设
                                      计人员接受采访的过程中,这是提到次数最多的话。因为高标准

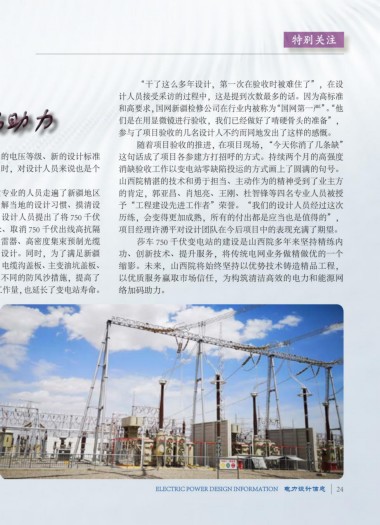

 为新疆电力外送加码助力                          和高要求,国网新疆检修公司在行业内被称为“国网第一严”。“他

                                      们是在用显微镜进行验收,我们已经做好了啃硬骨头的准备”,
                                      参与了项目验收的几名设计人不约而同地发出了这样的感慨。
                                            随着项目验收的推进,在项目现场,“今天你消了几条缺”

 计人员也算是身经百战,但当新的电压等级、新的设计标准           这句话成了项目各参建方打招呼的方式。持续两个月的高强度
 和首次入疆这些问题交织在一起时,对设计人员来说也是个           消缺验收工作以变电站零缺陷投运的方式画上了圆满的句号。
 不小的挑战。                               山西院精湛的技术和勇于担当、主动作为的精神受到了业主方

 为了少走弯路,电气、土建专业的人员走遍了新疆地区             的肯定,郭亚昌、肖旭亮、王刚、杜智锋等四名专业人员被授
 从南到北几乎所有的变电站,了解当地的设计习惯、摸清设           予“工程建设先进工作者”荣誉。“我们的设计人员经过这次

 计的特殊要求。有了调研基础,设计人员提出了将 750 千伏        历练,会变得更加成熟,所有的付出都是应当也是值得的”,
 配电装置间隔宽度优化为 41.5 米、取消 750 千伏出线高抗隔    项目经理许湧平对设计团队在今后项目中的表现充满了期望。
 离开关、出线高抗和线路共用避雷器、高密度集束预制光缆                 莎车 750 千伏变电站的建设是山西院多年来坚持精练内

 优化选型及“即插即用”等创新设计。同时,为了满足新疆           功、创新技术、提升服务,将传统电网业务做精做优的一个
 地区风沙大的需要,针对建筑物、电缆沟盖板、主变油坑盖板、         缩影。未来,山西院将始终坚持以优势技术铸造精品工程,

 户外智能控制柜等设备,制定了不同的防风沙措施,提高了           以优质服务赢取市场信任,为构筑清洁高效的电力和能源网
 变电站抗风沙能力,减少了维护工作量,也延长了变电站寿命。         络加码助力。
 依托该项目,山西院完成

 的研究成果“电流电压预制型
 二次回路连接设计技术研究”
 获得中电建协 2018 年度科技

 进步三等奖,同时申请两项发
 明专利、两项实用新型专利、
 两项外观专利,现已授权实用

 新型专利 1 项、外观专利 2 项,
 发表科技核心论文 4 篇。“我

 们承担的课题是业主方同期立
 项科研项目中第一个通过验收
 的课题,这对我们来说是一次

 技术的提升,也是信心的提
 升”,该科研项目负责人郭亚

 昌说。
