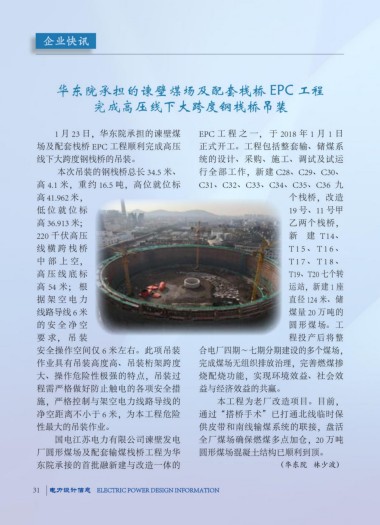

                  华东院承担的谏壁煤场及配套栈桥 EPC 工程

                              完成高压线下大跨度钢栈桥吊装




                  1 月 23 日,华东院承担的谏壁煤                           EPC工 程 之 一, 于2018年1月1日

            场及配套栈桥 EPC 工程顺利完成高压                                正式开工。工程包括整套输、储煤系
            线下大跨度钢栈桥的吊装。                                       统的设计、采购、施工、调试及试运

                   本次吊装的钢栈桥总长 34.5 米、                          行全部工作,新建 C28、C29、C30、
            高 4.1 米,重约 16.5 吨,高位就位标                            C31、C32、C33、C34、C35、C36 九

            高 41.962 米,                                                                     个栈桥,改造
            低 位 就 位 标                                                                       19 号、11 号甲

            高 36.913 米;                                                                     乙两个栈桥,
            220 千伏高压                                                                        新    建 T14、

            线 横 跨 栈 桥                                                                       T15、T16、
            中部上空,                                                                           T17、T18、

            高 压 线 底 标                                                                       T19、T20 七个转
            高 54 米; 根                                                                       运站,新建 1 座

            据 架 空 电 力                                                                       直径 124 米、储
            线路导线 6 米                                                                        煤量 20 万吨的

            的 安 全 净 空                                                                       圆形煤场。工
            要求,吊装                                                                           程投产后将整

            安全操作空间仅 6 米左右。此项吊装                                 合电厂四期~七期分期建设的多个煤场,
            作业具有吊装高度高、吊装桁架跨度                                   完成煤场无组织排放治理,完善燃煤掺

            大、操作危险性极强的特点,吊装过                                   烧配烧功能,实现环境效益、社会效
            程需严格做好防止触电的各项安全措                                   益与经济效益的共赢。

            施,严格控制与架空电力线路导线的                                         本工程为老厂改造项目。目前,
            净空距离不小于 6 米,为本工程危险                                 通过“搭桥手术”已打通北线临时保

            性最大的吊装作业。                                          供皮带和南线输煤系统的联接,盘活
                  国电江苏电力有限公司谏壁发电                               全厂煤场确保燃煤多点加仓,20 万吨

            厂圆形煤场及配套输煤栈桥工程为华                                   圆形煤场混凝土结构已顺利到顶。
            东院承接的首批融新建与改造一体的                                                            (华东院   林少波)
